Hệ Thống SCADA Là Gì? Giải Pháp Giám Sát Điều Khiển Cho Điện Mặt Trời & Công Nghiệp

July 24, 2026 · Hưng Nguyễn · Blog kỹ thuật

SCADA (Supervisory Control And Data Acquisition) là hệ thống giám sát, điều khiển và thu thập dữ liệu thời gian thực, giúp doanh nghiệp vận hành nhà máy, trạm biến áp và dự án điện mặt trời từ xa qua một màn hình duy nhất. Rất nhiều chủ đầu tư đang trả giá đắt cho việc giám sát thủ công: một inverter lỗi âm thầm ba ngày, một dây chuyền dừng máy không ai hay, một trạm điện mặt trời xuất lưới vượt ngưỡng và bị phạt – tất cả chỉ vì không có dữ liệu thời gian thực trong tay.

Bài viết này giải thích SCADA là gì, cấu trúc hệ thống, nguyên lý vận hành và ứng dụng thực tế cho điện mặt trời lẫn nhà máy công nghiệp tại Việt Nam, kèm ba giá trị cốt lõi: giám sát từ xa 24/7, tối ưu hiệu suất vận hành và tuân thủ đầy đủ quy định kết nối của EVN.

Hệ thống SCADA là gì?

Hệ thống scada là gì?

Trước khi quyết định đầu tư, doanh nghiệp cần nắm rõ bản chất SCADA, ranh giới với các hệ điều khiển khác và lý do nên triển khai ngay từ giai đoạn thiết kế dự án.

SCADA viết tắt của gì và định nghĩa chuẩn kỹ thuật ra sao

SCADA là viết tắt của Supervisory Control And Data Acquisition – hệ thống giám sát, điều khiển và thu thập dữ liệu. Ba từ khóa này mô tả đúng ba chức năng cốt lõi: “Supervisory Control” là điều khiển giám sát ở tầng quản lý, không trực tiếp chấp hành như PLC; “Data Acquisition” là thu thập dữ liệu liên tục từ thiết bị hiện trường theo thời gian thực.

Theo tiêu chuẩn IEC 60870-5 (áp dụng phổ biến trong ngành điện) và mô hình phân cấp ISA-95 (áp dụng trong sản xuất công nghiệp), SCADA được định vị là lớp giám sát và điều khiển, nằm giữa thiết bị hiện trường và các hệ thống quản lý cấp cao như MES, ERP. Đây không đơn thuần là một phần mềm, mà là tổ hợp phần cứng thu thập tín hiệu, phần mềm xử lý dữ liệu và hạ tầng truyền thông kết nối chúng.

Bảng so sánh SCADA trong ngành năng lượng và sản xuất công nghiệp

Tiêu chíSCADA ngành năng lượngSCADA ngành sản xuất
Mục đích chínhGiám sát công suất, điện áp, tần số, zero exportGiám sát sản lượng, chất lượng, hiệu suất OEE
Thiết bị giám sátInverter, energy meter, recloser, máy biến ápPLC dây chuyền, robot, cảm biến sản xuất
Chu kỳ phản hồi1-15 giây (giám sát), dưới 500ms (zero export)1-5 giây tùy mức độ tự động hóa
Tiêu chuẩn tham chiếuIEC 60870-5-104, IEC 61850, Quyết định 378/QĐ-EVNISA-95, IEC 62264, ISO 50001

Hệ thống SCADA khác gì so với PLC và DCS

Ba hệ thống này thường bị nhầm lẫn vì đều thuộc nhóm điều khiển công nghiệp, nhưng phạm vi và vai trò khác nhau rõ rệt.

Bảng so sánh SCADA, PLC và DCS theo 7 tiêu chí

Tiêu chíSCADADCSPLC
Quy mô ứng dụngĐa điểm, phân tán rộng (nhiều site)Tập trung, một nhà máy lớnCục bộ, một máy hoặc dây chuyền
Thời gian đáp ứngGiây (giám sát), dưới giây (điều khiển nhanh)Mili giây, gần thời gian thựcMili giây, tức thời
Chi phí đầu tưTrung bình, tăng theo số điểm giám sátCao, đầu tư trọn gói cho nhà máyThấp, theo từng máy
Kiến trúcClient-server, tập trung dữ liệu về serverPhân tán, mỗi trạm điều khiển độc lậpĐơn lẻ, logic nội bộ
Mức độ tự độngBán tự động, cần con người ra quyết địnhTự động hóa cao, vòng điều khiển kínTự động hóa cục bộ
Ứng dụng điển hìnhLưới điện, solar farm, cấp nước liên vùngNhà máy hóa dầu, xi măng, giấyBăng chuyền, máy đóng gói, bơm
Khả năng mở rộngCao, dễ thêm site và thiết bị mớiThấp hơn, gắn với kiến trúc ban đầuGiới hạn trong phạm vi máy

Nguyên tắc chọn lựa thực tế: dùng SCADA khi cần giám sát đa điểm phân tán, dùng DCS khi vận hành một nhà máy tập trung với hàng nghìn vòng điều khiển liên tục, và dùng PLC cho tự động hóa cục bộ từng thiết bị. Một solar farm 50MW trải trên diện tích lớn cần SCADA để tổng hợp dữ liệu toàn trạm, không phù hợp với kiến trúc DCS vốn thiết kế cho một nhà máy tập trung.

Vì sao chủ đầu tư điện mặt trời cần hệ thống SCADA ngay từ đầu

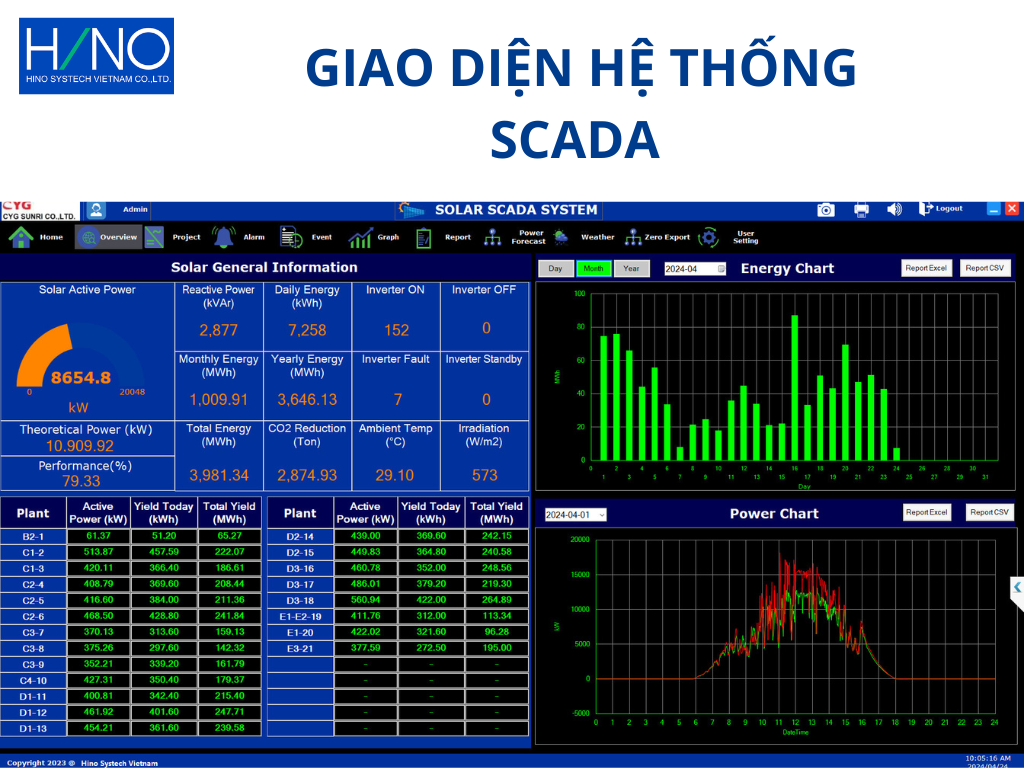

Giao diện hệ thống scada

Nhiều chủ đầu tư xem SCADA là hạng mục “có thể thêm sau”, nhưng thực tế đây là quyết định cần đưa vào ngay từ thiết kế ban đầu vì bốn lý do sau.

  1. Tuân thủ quy định giám sát từ xa của EVN: Theo Quyết định 378/QĐ-EVN về yêu cầu kỹ thuật kết nối, các hệ thống điện mặt trời mái nhà tự sản xuất – tự tiêu thụ từ 100kW trở lên đấu nối vào lưới điện quốc gia đều bắt buộc trang bị thiết bị giám sát, điều khiển từ xa (RMCS).
  2. Phát hiện lỗi sớm, tăng 8-12% năng suất: SCADA cảnh báo ngay khi inverter, string hoặc biến áp lệch hiệu suất, thay vì chờ kỹ thuật viên phát hiện qua tuần tra định kỳ.
  3. Tối ưu Zero Export Control, tránh bị phạt. Hệ thống tự động điều tiết công suất phát lên lưới theo đúng cam kết đấu nối, loại bỏ rủi ro vi phạm hợp đồng mua bán điện.
  4. Tự động hóa báo cáo cho đội O&M và chủ đầu tư: Dữ liệu sản lượng, hiệu suất, sự cố được tổng hợp tự động thay vì tổng hợp thủ công từng site.

Một dự án điện mặt trời áp mái 2MW không lắp SCADA thường phát hiện lỗi inverter chậm 3-5 ngày, ước tính thiệt hại sản lượng lên đến khoảng 45 triệu đồng mỗi năm, con số đủ để bù đắp phần lớn chi phí đầu tư hệ thống giám sát ngay trong năm đầu vận hành.

Hệ thống SCADA gồm những thành phần cốt lõi nào

Một hệ thống SCADA hoàn chỉnh là sự kết hợp giữa thiết bị thu thập tín hiệu, phần mềm xử lý và hạ tầng truyền thông. Hiểu rõ từng lớp giúp chủ đầu tư đánh giá đúng năng lực của nhà thầu triển khai.

RTU, PLC, Gateway đóng vai trò gì trong kiến trúc SCADA

3 thiết bị này tạo thành tầng thu thập và chuyển đổi dữ liệu tại hiện trường, trước khi thông tin được đưa lên server trung tâm.

  • RTU (Remote Terminal Unit): thu thập tín hiệu analog và digital từ cảm biến, đồng hồ đo, thiết bị đóng cắt tại hiện trường, truyền dữ liệu qua chuẩn Modbus RTU hoặc Modbus TCP.
  • PLC (Programmable Logic Controller): thực hiện logic điều khiển tại chỗ như đóng/mở van, khởi động bơm, đóng cắt cầu dao; các dòng phổ biến tại Việt Nam gồm Siemens S7-1200 và Mitsubishi FX5U.
  • Gateway/Protocol Converter: chuyển đổi giao thức giữa thiết bị (SunSpec cho inverter, IEC 61850 cho ngành điện, OPC UA cho tích hợp phần mềm) để đồng bộ dữ liệu về SCADA server.

Bảng so sánh 3 thiết bị tầng hiện trường

Thiết bịChức năng chínhGiao thức hỗ trợNhà sản xuất phổ biến
RTUThu thập tín hiệu analog/digitalModbus RTU/TCP, DNP3Schneider, ABB
PLCĐiều khiển logic tại chỗModbus, Profinet, EtherNet/IPSiemens, Mitsubishi
GatewayChuyển đổi giao thức, đồng bộ dữ liệuSunSpec, IEC 61850, OPC UASMA, Huawei, Advantech

Ví dụ thực tế: bộ Gateway SMA Data Manager được dùng phổ biến để thu thập dữ liệu từ dàn inverter Sunny Tripower rồi chuyển về SCADA server qua chuẩn Modbus TCP, giúp đồng bộ dữ liệu đa thương hiệu inverter trên cùng một dashboard.

HMI và server SCADA hoạt động như thế nào

HMI (Human Machine Interface) là màn hình giám sát thời gian thực, hiển thị dưới dạng dashboard trên web hoặc ứng dụng di động, cho phép kỹ sư quan sát toàn bộ hệ thống mà không cần có mặt tại hiện trường.

SCADA Server là bộ não xử lý phía sau: lưu trữ dữ liệu trong cơ sở dữ liệu SQL hoặc NoSQL, thực thi logic xử lý cảnh báo và điều phối lệnh điều khiển. Bốn tính năng cốt lõi của server gồm:

  • Historian: lưu trữ lịch sử vận hành từ 5 đến 10 năm phục vụ phân tích xu hướng dài hạn.
  • Alarm Management: phân loại và định tuyến cảnh báo theo mức độ ưu tiên.
  • Trending: biểu diễn xu hướng dữ liệu theo thời gian để phát hiện suy giảm hiệu suất.
  • Reporting: xuất báo cáo tự động theo lịch định sẵn.

Các nền tảng phần mềm phổ biến gồm Siemens WinCC, Wonderware InTouch và Ignition by Inductive Automation. Về kiến trúc, doanh nghiệp cần cân nhắc giữa edge computing (xử lý ngay tại site, phù hợp nơi mạng không ổn định) và cloud SCADA (tập trung dữ liệu trên cloud, dễ mở rộng nhưng phụ thuộc đường truyền internet).

Mạng truyền thông 4G/VPN tích hợp SCADA ra sao

Hạ tầng mạng là mạch máu kết nối các lớp thiết bị. Mô hình phổ biến tại Việt Nam: mạng LAN nội bộ tại site kết nối qua router 4G hoặc cáp quang, truyền qua đường hầm VPN, đổ về server cloud hoặc on-premise tại trung tâm điều hành.

Các giao thức truyền thông chính gồm Modbus TCP/IP, MQTT cho thiết bị IoT nhẹ, OPC UA cho tích hợp phần mềm công nghiệp và DNP3 phổ biến trong ngành điện.

Bảng 5 lớp bảo mật mạng SCADA

Lớp bảo mậtMục đích
Firewall chuyên dụng ICSNgăn truy cập trái phép vào mạng điều khiển
VPN IPSecMã hóa đường truyền từ site về trung tâm
Xác thực người dùng (authentication)Phân quyền truy cập theo vai trò
Mã hóa dữ liệu truyền (encryption)Bảo vệ dữ liệu khỏi bị đánh chặn
Nhật ký kiểm toán (audit log)Truy vết mọi thao tác trên hệ thống

Về hạ tầng, mỗi RTU thường cần băng thông 10-50 Kbps với độ trễ (ping) dưới 200ms để đảm bảo dữ liệu cập nhật ổn định. Các nhà mạng cung cấp SIM IoT công nghiệp phổ biến tại Việt Nam gồm Viettel, VNPT và Mobifone.

Nguyên lý vận hành SCADA thu thập và điều khiển dữ liệu thế nào

Hiểu đúng luồng dữ liệu giúp doanh nghiệp đánh giá được hệ thống SCADA có đáp ứng đúng nhu cầu giám sát và điều khiển thời gian thực hay không.

Luồng dữ liệu từ inverter đến trung tâm điều khiển diễn ra sao

Dữ liệu trong hệ thống SCADA di chuyển qua 6 bước tuần tự, khép kín từ hiện trường đến trung tâm điều hành và ngược lại:

  1. Đo tín hiệu: inverter đo điện áp, dòng điện DC/AC theo chu kỳ khoảng 10 giây một lần.
  2. Truyền tín hiệu cục bộ: dữ liệu gửi qua RS485 hoặc Ethernet về PLC/Gateway theo chuẩn Modbus.
  3. Tổng hợp tại hiện trường: PLC tổng hợp dữ liệu, kiểm tra ngưỡng cảnh báo, gửi tiếp về SCADA server.
  4. Xử lý tại server: server phân tích dữ liệu (parse), lưu vào cơ sở dữ liệu và kích hoạt rule engine nếu phát hiện bất thường.
  5. Hiển thị thời gian thực: HMI cập nhật giao diện giám sát với chu kỳ polling 1-5 giây.
  6. Cảnh báo tức thời: hệ thống gửi SMS hoặc email nếu phát hiện lỗi vượt ngưỡng cho phép.

Một ví dụ thực tế trong ngành: nền tảng Huawei FusionSolar truyền dữ liệu vận hành qua NorthBound API, cho phép tích hợp trực tiếp vào các hệ thống SCADA của bên thứ ba mà không cần thiết bị trung gian phức tạp.

SCADA thực hiện zero export control cho điện mặt trời như thế nào

Zero Export Control là cơ chế bắt buộc với nhiều dự án điện mặt trời áp mái tại Việt Nam nhằm ngăn công suất dư thừa phát ngược lên lưới điện quốc gia.

Nguyên lý vận hành: hệ thống đo đồng thời 3 giá trị: công suất lưới (P_grid), công suất phát từ điện mặt trời (P_pv) và công suất tải tiêu thụ (P_load). Công thức kiểm soát cơ bản là P_export = P_pv − P_load; khi giá trị này lớn hơn 0, PLC lập tức gửi lệnh giảm công suất phát của inverter.

Về mặt kỹ thuật, PLC đọc dữ liệu liên tục từ đồng hồ đo công suất, tính toán chênh lệch và gửi setpoint điều chỉnh cho inverter qua giao thức Modbus, với thời gian đáp ứng dưới 500 mili giây theo yêu cầu kỹ thuật của EVN. Thiết bị thường dùng gồm energy meter Schneider PM5560 kết hợp PLC Siemens.

Thực tế triển khai tại một nhà máy công suất 1,5MW cho thấy hệ thống zero export control giúp giảm công suất xuất lưới từ khoảng 120kW về gần như 0kW, loại bỏ hoàn toàn rủi ro vi phạm hợp đồng đấu nối.

Cảnh báo thời gian thực và báo cáo tự động hoạt động ra sao

Hệ thống cảnh báo được cấu hình theo tám nhóm lỗi phổ biến, mỗi nhóm gắn với mức độ ưu tiên và hành động xử lý riêng.

Bảng phân loại cảnh báo SCADA

Loại cảnh báoMức ưu tiênHành động
Inverter lỗi (fault)CriticalSMS + gọi kỹ thuật viên
String hở mạchWarningEmail cảnh báo
Quá nhiệt thiết bịCriticalSMS ngay lập tức
Mất kết nối lướiCriticalSMS + log sự cố
Mất tín hiệu truyền thôngWarningEmail + kiểm tra định kỳ
Hiệu suất PR thấp bất thườngWarningLog để phân tích xu hướng
Nghi ngờ xâm nhập bảo mậtCriticalCảnh báo tức thời cho quản trị hệ thống
Đến hạn bảo trìInfoNhắc lịch qua email

Cơ chế leo thang (escalation) đảm bảo không sự cố nào bị bỏ sót: nếu cảnh báo mức critical không được xử lý trong 15 phút, hệ thống tự động gửi thông báo tiếp theo cho cấp quản lý. Báo cáo tự động được xuất theo ba chu kỳ: ngày (sản lượng, hiệu suất PR), tuần (tổng hợp downtime) và tháng (báo cáo tài chính); thường tích hợp dashboard qua Power BI hoặc Grafana, gửi thẳng đến email lãnh đạo vào 7 giờ sáng mỗi ngày.

Ứng dụng SCADA trong dự án điện mặt trời áp mái và solar farm

Từ nguyên lý vận hành, phần này đi vào cách SCADA giải quyết ba bài toán thực tế: giám sát danh mục đa site, tuân thủ quy định kết nối và hiệu quả đã được ghi nhận tại một dự án cụ thể.

SCADA giúp giám sát đa nhà máy từ xa như thế nào

Với kiến trúc multi-site SCADA, một server trung tâm có thể kết nối đồng thời với hàng chục site thông qua đường truyền VPN, hiển thị trạng thái toàn bộ danh mục trên một bản đồ Việt Nam trực quan = site vận hành bình thường hiển thị màu xanh, site có sự cố hiển thị màu đỏ.

Các tính năng giám sát tập trung mang lại giá trị thực tế cho đội vận hành:

  • So sánh hiệu suất của nhiều site cùng lúc trên một giao diện duy nhất.
  • Xếp hạng site theo chỉ số hiệu suất PR, độ khả dụng (availability) và sản lượng.
  • Reset từ xa thiết bị inverter ngay từ văn phòng mà không cần cử người đến hiện trường.
  • Giám sát qua ứng dụng di động trên cả iOS và Android.

Với mô hình này, một danh mục dự án điện mặt trời tổng công suất 50MW trải trên 15 tỉnh thành hoàn toàn có thể được vận hành bởi một kỹ sư giám sát tập trung, thay vì cần đội ngũ tại từng địa phương.

Tích hợp EVN Gateway/RMCS theo quy định Việt Nam ra sao

Theo Quyết định 378/QĐ-EVN, hệ thống điện mặt trời mái nhà tự sản xuất – tự tiêu thụ không thể kết nối trực tiếp với trung tâm điều độ EVN, mà bắt buộc phải đi qua thiết bị Gateway trung gian đạt chuẩn, hỗ trợ giao thức Modbus TCP hoặc IEC 60870-5-104.

Trong kiến trúc thực tế, SCADA không thay thế Gateway mà đóng vai trò lớp giám sát nội bộ nằm phía trên: tổng hợp dữ liệu từ RTU, PLC và inverter, đối chiếu với dữ liệu Gateway đã truyền cho EVN, đồng thời cảnh báo ngay khi phát hiện lệch số liệu giữa hai hệ thống – một lớp kiểm soát chéo mà không ít dự án bỏ sót khi triển khai vội.

Checklist triển khai đồng bộ SCADA và Gateway

  • Thiết kế SCADA và Gateway song song ngay từ giai đoạn EPC, tránh lắp Gateway sau khi SCADA đã cấu hình xong gây trùng điểm đo hoặc lệch dữ liệu.
  • Đối chiếu định kỳ dữ liệu công suất giữa SCADA nội bộ và Gateway để phát hiện sớm sai lệch do lỗi cấu hình hoặc thiết bị.
  • Phân vai rõ ràng: đội vận hành dùng SCADA để giám sát chi tiết toàn hệ thống, Gateway chỉ đảm nhiệm báo cáo tối thiểu theo yêu cầu EVN.
  • Kiểm thử đồng thời cả hai hệ thống trước khi đóng điện chính thức, tránh phát sinh lỗi khi một bên cập nhật firmware sau này.

Chi phí phần Gateway đạt chuẩn dao động khoảng 50-150 triệu đồng tùy quy mô dự án; chi phí phần SCADA nội bộ được trình bày riêng theo quy mô công suất ở phần FAQ.

Case study: hệ thống Solar SCADA tại KCN Thăng Long III

Bối cảnh: một nhà máy sản xuất lắp điện mặt trời áp mái công suất 3MW trên 8 tòa nhà tại khu công nghiệp Thăng Long III.

Thách thức: trước khi lắp SCADA, nhà máy không có công cụ giám sát tập trung, thời gian phát hiện sự cố trung bình lên đến 3 ngày, gây thiệt hại sản lượng ước tính 18 triệu đồng mỗi tháng.

Giải pháp: triển khai nền tảng SCADA Ignition kết hợp 12 bộ RTU và một server đặt tại chỗ (on-premise), đồng bộ dữ liệu từ toàn bộ 8 tòa nhà về một dashboard duy nhất.

Kết quả: thời gian ngừng hoạt động (downtime) giảm từ 120 giờ xuống còn 28 giờ mỗi năm; chỉ số hiệu suất PR tăng từ 78% lên 84%; thời gian hoàn vốn đầu tư đạt khoảng 14 tháng.

Bài học rút ra: hiệu quả của SCADA phụ thuộc lớn vào việc đào tạo kỹ thuật viên nội bộ sử dụng thành thạo dashboard và quy trình xử lý cảnh báo, không chỉ vào chất lượng phần cứng.

Giải pháp SCADA cho nhà thầu EPC và nhà máy công nghiệp gồm những gì

Ngoài điện mặt trời, SCADA còn là hạ tầng số hóa cốt lõi cho nhà thầu EPC và nhà máy công nghiệp muốn kết nối dữ liệu vận hành với hệ thống quản lý cấp cao.

Thiết kế tủ điều khiển PLC chuẩn Nhật Bản đáp ứng tiêu chuẩn nào

Tủ điều khiển đạt chuẩn kỹ thuật Nhật Bản thường tham chiếu các tiêu chuẩn JEM 1265 (tủ điện đóng cắt hạ áp của Nhật Bản), JIS C 8201 (thiết bị đóng cắt hạ áp, tương đương IEC 60947) và IEC 61439 (tủ điện đóng cắt và điều khiển hạ áp), quy định về kết cấu, cấp bảo vệ và độ an toàn vận hành.

Về cấu trúc, tủ được làm từ thép phủ sơn tĩnh điện, đạt cấp bảo vệ IP54 và trang bị quạt tản nhiệt cho môi trường vận hành liên tục. Các thành phần chính bên trong gồm PLC Mitsubishi dòng FX5U hoặc Q series, thiết bị đóng cắt Schneider hoặc ABB, thiết bị chống sét lan truyền Phoenix Contact, UPS công suất 2kVA đảm bảo dự phòng 4 giờ và terminal block Wago.

Checklist 12 hạng mục kiểm tra tủ điều khiển trước khi bàn giao

Nhãn mác thiết bị (labeling), tiếp địa (grounding), sắp xếp dây dẫn (cable management), kiểm tra cách điện, kiểm tra thông mạch, test chức năng từng đầu vào/ra, kiểm tra UPS dự phòng, kiểm tra chống sét, kiểm tra quạt tản nhiệt, vệ sinh tủ điện, dán sơ đồ đấu nối và biên bản nghiệm thu theo quy trình test protocol.

Tích hợp SCADA với MES/ERP để số hóa nhà máy như thế nào

Mục tiêu tích hợp là để SCADA cung cấp dữ liệu năng lượng và vận hành trực tiếp cho các hệ thống quản lý cấp cao như MES hoặc ERP (SAP, Oracle), phục vụ ra quyết định sản xuất theo thời gian thực.

Ba phương pháp tích hợp phổ biến gồm: kết nối qua OPC UA server giữa SCADA và MES client, gửi dữ liệu qua REST API dưới định dạng JSON theo chu kỳ 5 phút, hoặc dùng database connector với cơ chế SQL trigger.

Bảng 6 endpoint API phổ biến khi tích hợp SCADA với MES/ERP

EndpointDữ liệu cung cấp
energy_realtimeDữ liệu tiêu thụ/phát điện thời gian thực
alarm_listDanh sách cảnh báo đang mở
equipment_statusTrạng thái hoạt động thiết bị
production_KPIChỉ số hiệu suất sản xuất
maintenance_logNhật ký bảo trì thiết bị
cost_analysisPhân tích chi phí năng lượng theo dây chuyền

Giá trị lớn nhất của việc tích hợp là tính toán chính xác dấu chân carbon (carbon footprint) và chi phí năng lượng trên từng đơn vị sản phẩm. Trên thực tế, một nhà máy dệt may đã tích hợp thành công dữ liệu SCADA với hệ thống SAP S/4HANA để theo dõi chi phí năng lượng theo từng lô sản xuất.

Hệ thống quản lý năng lượng EMS/ISO 50001 kết nối SCADA ra sao

ISO 50001 yêu cầu doanh nghiệp giám sát liên tục và cải tiến hiệu suất sử dụng năng lượng, điều kiện tiên quyết là phải có dữ liệu đo lường chính xác, chính là vai trò của SCADA.

EMS (Energy Management System) hoạt động như một lớp phân tích nằm trên SCADA, khai thác sâu hơn dữ liệu thô để đưa ra khuyến nghị tối ưu. Dữ liệu mà SCADA cung cấp cho EMS gồm mức tiêu thụ năng lượng theo giờ/ngày/tháng, phân bổ tiêu thụ theo từng phân xưởng hoặc máy móc, và phát hiện các thiết bị đang vận hành lãng phí.

Các chỉ số KPI thường được theo dõi gồm SEP (Specific Energy Performance), EnPI (Energy Performance Indicator) và đường cơ sở năng lượng (baseline energy). Công cụ phổ biến trên thị trường gồm Schneider EcoStruxure và Siemens Energy Analytics. Một nhà máy thép áp dụng mô hình này đã ghi nhận mức giảm tiêu thụ năng lượng khoảng 18% sau khi đạt chứng nhận ISO 50001.

ROI và lợi ích kinh tế khi triển khai SCADA là bao nhiêu

Đầu tư SCADA thường được nhìn nhận là chi phí, nhưng số liệu thực tế cho thấy đây là khoản đầu tư có thời gian hoàn vốn rõ ràng và đo lường được.

SCADA giúp giảm chi phí vận hành và downtime như thế nào

Ba nhóm lợi ích kinh tế trực tiếp mà SCADA mang lại: giảm thời gian ngừng máy nhờ phát hiện lỗi sớm (trung bình giảm 60-75% thời gian chết so với vận hành thủ công), giảm 30-40% chi phí nhân công O&M vì không cần tuần tra hiện trường hàng ngày, và tăng 3-8% hiệu suất PR nhờ tối ưu lịch vệ sinh tấm pin dựa trên dữ liệu thực tế.

Bảng tính toán hiệu quả kinh tế cho nhà máy điện mặt trời 5MW

Hạng mụcGiá trị ước tính
Thiệt hại sản lượng khi không có SCADA180 triệu đồng/năm
Chi phí đầu tư hệ thống SCADA350 triệu đồng
Tiết kiệm chi phí mỗi năm sau khi lắp150 triệu đồng
Thời gian hoàn vốn (ROI)Khoảng 2,3 năm

Thời gian hoàn vốn đầu tư hệ thống SCADA điện mặt trời

Thời gian hoàn vốn phụ thuộc trực tiếp vào quy mô dự án, thể hiện rõ qua ba kịch bản thực tế:

  • Điện mặt trời áp mái 1MW: chi phí đầu tư khoảng 200 triệu đồng, thời gian hoàn vốn 18-24 tháng.
  • Solar farm 10MW: chi phí đầu tư khoảng 800 triệu đồng, thời gian hoàn vốn 12-16 tháng.
  • Danh mục đa site 50MW: chi phí đầu tư khoảng 2 tỷ đồng, thời gian hoàn vốn 10-14 tháng.

Các yếu tố ảnh hưởng trực tiếp đến tốc độ hoàn vốn gồm giá điện áp dụng, cơ chế FiT hoặc net-metering và tần suất sự cố trước khi lắp đặt. Nhìn chung, hệ thống quy mô càng lớn thì tốc độ hoàn vốn càng nhanh nhờ chi phí trên mỗi điểm giám sát giảm dần theo quy mô.

Các lưu ý khi triển khai SCADA trong hệ thống điện

Khảo sát các dự án đã triển khai cho thấy bốn khoảng trống chiến lược mà nhiều đơn vị tư vấn vẫn bỏ qua khi thiết kế hệ thống SCADA.

  • Không tích hợp EVN RMCS ngay từ đầu, dẫn đến phải cải tạo tốn kém khi quy định siết chặt hơn.
  • Bỏ qua yếu tố an ninh mạng (cybersecurity), khiến hệ thống dễ trở thành mục tiêu tấn công ransomware.
  • Dùng SCADA đi kèm theo inverter của một hãng duy nhất, giới hạn khả năng mở rộng khi bổ sung thiết bị đa thương hiệu.
  • Thiếu đào tạo vận hành bài bản, khiến SCADA chỉ dừng lại ở vai trò “màn hình giám sát đắt tiền” thay vì công cụ ra quyết định.

Lời khuyên thực tế cho chủ đầu tư: nên làm việc với đơn vị tư vấn độc lập, không phụ thuộc vào một thương hiệu inverter cụ thể, để đảm bảo hệ thống SCADA có thể mở rộng và tương thích lâu dài.

Trên thực tế, SCADA không thể kết nối EVN theo Quyết định số 378/QĐ-EVN, tìm hiểu thêm qua bài viết SCADA có thể kết nối được EVN theo như Quyết định số 378/QĐ-EVN hay không?

Tiêu chí đánh giá nhà cung cấp giải pháp SCADA uy tín

Trước khi ký hợp đồng, doanh nghiệp nên đối chiếu năng lực nhà cung cấp theo tám tiêu chí sau:

  1. Kinh nghiệm thực chiến: tối thiểu 3 năm hoạt động, có danh mục trên 10 dự án năng lượng đã triển khai.
  2. Khả năng tích hợp đa thương hiệu: hỗ trợ đồng thời Huawei, SMA, Sungrow, ABB trên cùng nền tảng.
  3. Hỗ trợ kỹ thuật liên tục: có hotline 24/7 và khả năng hỗ trợ từ xa (remote support).
  4. Tuân thủ chứng nhận: đạt ISO 9001 và am hiểu quy trình kết nối của EVN.
  5. Khả năng tùy biến: sẵn sàng thiết kế theo yêu cầu, không chỉ bán gói phần mềm có sẵn.
  6. Chính sách bảo hành rõ ràng: tối thiểu 2 năm, kèm điều khoản bảo trì minh bạch.
  7. Chương trình đào tạo: có kế hoạch đào tạo vận hành tại chỗ (onsite training) cho đội kỹ thuật nội bộ.
  8. Minh bạch về giá: báo giá chi tiết, không phát sinh chi phí ẩn trong quá trình triển khai.
giai-phap-scada-tu-hino-systech-vietnam

Sai lầm phổ biến khi triển khai SCADA cho dự án năng lượng

6 sai lầm sau đây lặp lại ở nhiều dự án và đều có thể phòng tránh bằng quy trình chuẩn bị kỹ lưỡng.

Sai lầmCách phòng tránh
Chọn SCADA giá rẻ, không có khả năng mở rộngƯu tiên nền tảng modular, dễ thêm site trong tương lai
Không kiểm thử UAT kỹ lưỡng trước bàn giaoXây dựng checklist với tối thiểu 50 kịch bản kiểm thử
Bỏ qua nguồn điện dự phòng cho RTUBắt buộc trang bị UPS cho toàn bộ thiết bị hiện trường
Không lưu trữ tài liệu cấu hình hệ thốngYêu cầu nhà thầu bàn giao bản vẽ as-built đầy đủ
Phụ thuộc vào một kỹ thuật viên duy nhấtĐào tạo tối thiểu 2 người vận hành thành thạo hệ thống
Không có bảo hiểm rủi ro an ninh mạngĐánh giá rủi ro CNTT định kỳ và cân nhắc bảo hiểm cyber

Bạn cần tư vấn giải pháp SCADA

Một hệ thống SCADA được thiết kế đúng ngay từ đầu không chỉ giúp doanh nghiệp giám sát vận hành 24/7 mà còn là nền tảng để tối ưu năng suất và tuân thủ đầy đủ quy định kết nối lưới điện. Đội ngũ kỹ thuật của Hino Systech Việt Nam đồng hành cùng hơn 50 dự án năng lượng, hợp tác cùng các đối tác thiết bị như Siemens và Schneider, sẵn sàng khảo sát hiện trạng và đề xuất giải pháp phù hợp trong vòng 3 ngày làm việc. Liên hệ ngay hotline 0866868133 hoặc email hsv-sales@hino-systech.com

Câu hỏi thường gặp về hệ thống SCADA (FAQ)

Chi phí triển khai SCADA cho nhà máy quy mô vừa là bao nhiêu

Chi phí phụ thuộc vào quy mô công suất giám sát và mức độ tùy biến phần mềm.

Quy mô dự ánChi phí ước tính
500kW – 1MW150-250 triệu đồng
1-5MW300-600 triệu đồng
5-20MW700 triệu – 1,5 tỷ đồng
Trên 20MW1,5-3 tỷ đồng

Mức giá trên bao gồm phần cứng, bản quyền phần mềm, lắp đặt và đào tạo cơ bản, chưa bao gồm chi phí xây dựng phòng điều khiển hoặc hạ tầng mạng. Chi phí có thể giảm 20-30% nếu SCADA được tích hợp ngay trong giai đoạn EPC thay vì lắp bổ sung sau.

SCADA có đáp ứng yêu cầu bảo mật an toàn thông tin không

Hệ thống SCADA hiện đại có thể đáp ứng các tiêu chuẩn an ninh công nghiệp IEC 62443 và ISO 27001 nếu được thiết kế đúng quy trình bảo mật.

6 hạng mục bảo mật cần có gồm: VPN IPSec cho kết nối từ xa, phân quyền truy cập theo vai trò (admin/operator/viewer), mã hóa dữ liệu truyền AES-256, tường lửa chuyên dụng cho hệ thống điều khiển công nghiệp (Fortinet, Palo Alto), lưu nhật ký kiểm toán tối thiểu 2 năm và cập nhật bản vá phần mềm định kỳ. Doanh nghiệp nên thực hiện kiểm thử xâm nhập (penetration testing) hàng năm để đảm bảo an toàn liên tục.

Thời gian lắp đặt và đào tạo vận hành SCADA mất bao lâu

Với dự án quy mô 1-5MW, thời gian triển khai trung bình từ 4 đến 8 tuần, gồm khảo sát hiện trạng, lắp đặt thiết bị, cấu hình phần mềm, kiểm thử UAT và đào tạo vận hành. Chương trình đào tạo thường kéo dài 2-3 ngày tại hiện trường, đảm bảo tối thiểu 2 kỹ thuật viên nội bộ vận hành thành thạo dashboard và quy trình xử lý cảnh báo trước khi bàn giao chính thức.
