O&M Trong Vận Hành Nhà Máy Là Gì: Phạm Vi, Chi Phí Và Cách Chọn Đơn Vị Triển Khai

August 10, 2026 · Hưng Nguyễn · Blog kỹ thuật

O&M là viết tắt của Operation & Maintenance – vận hành và bảo trì, chỉ toàn bộ hoạt động duy trì một hệ thống kỹ thuật ở trạng thái hoạt động đúng thiết kế trong suốt vòng đời sử dụng. Trong nhà máy công nghiệp, phạm vi O&M gồm bốn nhóm công việc: giám sát và điều độ vận hành hằng ngày, bảo trì phòng ngừa theo lịch, bảo trì khắc phục khi có sự cố, và báo cáo hiệu suất định kỳ. O&M khác với bảo hành thiết bị ở chỗ đây là dịch vụ chủ động và liên tục, không phải nghĩa vụ sửa chữa thụ động của nhà cung cấp. Với hệ thống điện mặt trời mái nhà tự sản xuất tự tiêu thụ công suất từ 100 kW trở lên, O&M còn bao gồm nghĩa vụ duy trì kết nối dữ liệu ổn định về hệ thống giám sát của EVN theo Quyết định 378/QĐ-EVN.

O&M là gì và phạm vi công việc trong nhà máy công nghiệp

O&M là viết tắt của Operation and Maintenance, nghĩa là vận hành và bảo trì. Thuật ngữ này chỉ tập hợp các hoạt động kỹ thuật và quản lý được thực hiện liên tục nhằm giữ một hệ thống ở trạng thái hoạt động đúng thông số thiết kế trong toàn bộ vòng đời sử dụng.

O&M không đồng nghĩa với sửa chữa. Sửa chữa là hành động phản ứng sau khi hỏng hóc đã xảy ra. O&M là quy trình có kế hoạch, có chỉ số đo lường và có chu kỳ báo cáo, trong đó sửa chữa chỉ là một phần nhỏ.

Trong công nghiệp tại Việt Nam, O&M thường áp dụng cho bốn nhóm tài sản: hệ thống điện và tủ điều khiển nhà máy; hệ thống điện mặt trời mái nhà tự sản xuất tự tiêu thụ; hệ thống giám sát và điều khiển gồm SCADA, EMS, PMS, OCC; và dây chuyền tự động hóa gồm PLC, HMI, biến tần động cơ, cảm biến.

Giá trị kinh tế của O&M nằm ở chỗ nó chuyển chi phí từ dạng bất định sang dạng có kế hoạch. Một sự cố dừng máy không báo trước tạo ra ba lớp thiệt hại cùng lúc: sản lượng mất đi, chi phí sửa chữa khẩn cấp cao hơn giá thị trường, và rủi ro trễ đơn hàng. Hợp đồng O&M chuyển phần lớn rủi ro đó thành khoản chi phí cố định đưa được vào ngân sách.

Phân biệt O&M với bảo hành, bảo trì sự cố và hợp đồng EPC

Bốn khái niệm này thường xuất hiện cùng nhau trong hồ sơ thầu và bị hiểu lẫn lộn, dẫn đến khoảng trống trách nhiệm sau khi bàn giao.

Tiêu chíBảo hànhBảo trì sự cốO&MEPC
Bản chấtNghĩa vụ pháp lý của bên bánDịch vụ theo lần gọiDịch vụ liên tục theo hợp đồngThiết kế, mua sắm, thi công
Thời điểmSau bàn giao, có thời hạnSau khi hỏngToàn vòng đờiTrước vận hành
Tính chủ độngThụ độngThụ độngChủ độngKhông áp dụng
Phạm viChỉ thiết bị bên bán cung cấpChỉ hạng mục được gọiToàn hệ thống theo phụ lụcToàn dự án đến nghiệm thu
Chỉ số cam kếtKhông cóKhông cóCó chỉ tiêu hiệu suất và thời gian phản hồiTiến độ và chất lượng thi công

Khoảng trống nguy hiểm nhất nằm giữa EPC và O&M. Nhà thầu EPC hoàn tất nghiệm thu và rút đi; bảo hành thiết bị chỉ phủ lỗi nhà sản xuất; không ai chịu trách nhiệm cho hiệu suất vận hành hằng ngày. Giai đoạn này thường kéo dài từ tháng thứ 2 đến tháng thứ 18 sau bàn giao, và là nơi phần lớn tổn thất âm thầm phát sinh.

Hai nhóm công việc cấu thành một hợp đồng O&M

Nhóm vận hành gồm giám sát thông số thời gian thực (điện áp, dòng điện, tần số, công suất tác dụng và phản kháng, hệ số công suất cosφ, nhiệt độ thiết bị trọng yếu), điều độ phụ tải theo khung giờ giá điện, điều phối nguồn phát, lưu trữ dữ liệu vận hành, xử lý cảnh báo và báo cáo định kỳ. Nhóm này chỉ thực hiện được nếu có dữ liệu. Nhà máy không có hệ thống thu thập dữ liệu tập trung thì không có phần Operation đúng nghĩa.

Nhóm bảo trì chia thành ba cấp độ theo mức chủ động tăng dần:

  • Bảo trì khắc phục: can thiệp sau khi hỏng hóc xảy ra. Chi phí cao nhất trên mỗi sự cố và luôn kéo theo thời gian dừng máy.
  • Bảo trì phòng ngừa: thực hiện theo lịch cố định bất kể tình trạng thiết bị – siết đầu cực, đo điện trở cách điện, vệ sinh tủ điện, hiệu chuẩn cảm biến, kiểm tra nhiệt bằng camera hồng ngoại. Đây là mức phổ biến nhất tại Việt Nam.
  • Bảo trì dự đoán: can thiệp dựa trên dữ liệu xu hướng. Ví dụ nhiệt độ đầu cực một aptomat tăng đều 0,4 °C mỗi tuần trong sáu tuần là dấu hiệu tiếp xúc kém, cần xử lý trước khi phát sinh hồ quang. Mức này đòi hỏi dữ liệu lịch sử liên tục.

Hai quan niệm sai lầm khiến ngân sách O&M bị cắt sai chỗ

Đây là hai góc nhìn ít được nhắc đến ở thị trường Việt Nam:

O&M điện mặt trời không chỉ là vệ sinh tấm pin

Đây là cách hiểu phổ biến nhất và cũng tốn kém nhất. Vệ sinh tấm pin xử lý một biến số duy nhất là tổn thất do bám bẩn. Trong khi đó sản lượng thực tế chịu ảnh hưởng từ ít nhất sáu nhóm nguyên nhân: suy giảm tấm pin theo thời gian, lỗi chuỗi pin, hiệu suất biến tần, tổn thất trên cáp và đấu nối, che bóng thay đổi theo mùa, và lỗi cấu hình giới hạn công suất.

Vấn đề cốt lõi: nếu không có dữ liệu ở cấp chuỗi hoặc cấp biến tần, không thể phân biệt được nguyên nhân nào đang gây tổn thất. Một hệ thống hụt sản lượng có thể do bẩn, cũng có thể do hai chuỗi pin ngừng phát, và cách xử lý hoàn toàn khác nhau. Đội O&M không có dữ liệu chỉ làm được một việc là vệ sinh, rồi báo cáo đã hoàn thành công việc.

Dừng máy ngoài kế hoạch là rủi ro tài chính, không chỉ là rủi ro kỹ thuật

Quyết định 963/QĐ-BCT ngày 22/4/2026 của Bộ Công Thương đã thay đổi bản chất của lập luận này.

Khung giờThời gian áp dụngGiá điện sản xuất, cấp điện áp từ 110 kV trở lên
Thấp điểm0h00 – 6h00 mọi ngày (6 giờ)1.146 đồng/kWh
Bình thườngT2–T7: 6h00 – 17h30 và 22h30 – 24h00; CN: 6h00 – 24h001.811 đồng/kWh
Cao điểmT2–T7: 17h30 – 22h30; Chủ nhật không áp dụng (5 giờ)3.266 đồng/kWh

Khung giờ theo Quyết định 963/QĐ-BCT ngày 22/4/2026. Đơn giá theo Phụ lục Quyết định 1279/QĐ-BCT ngày 09/5/2025, giá bán lẻ điện bình quân 2.204,0655 đồng/kWh, chưa gồm thuế giá trị gia tăng. Đơn giá thay đổi theo cấp điện áp đấu nối của từng nhà máy.

Hệ quả: thời điểm xảy ra sự cố quan trọng không kém bản thân sự cố. Chênh lệch giữa giờ cao điểm và giờ thấp điểm ở cấp điện áp trên là khoảng 2,85 lần. Câu hỏi cần đặt ra trong hợp đồng O&M không còn là “bao lâu thì khắc phục xong” mà là “quy trình nào giảm xác suất sự cố rơi vào khung giờ cao điểm, và nếu rơi vào thì thời gian phản hồi cam kết là bao nhiêu”. Điều này đưa O&M từ phạm vi phòng kỹ thuật sang phạm vi liên quan trực tiếp đến phòng tài chính.

Dữ liệu vận hành là điều kiện để hợp đồng O&M đo lường được

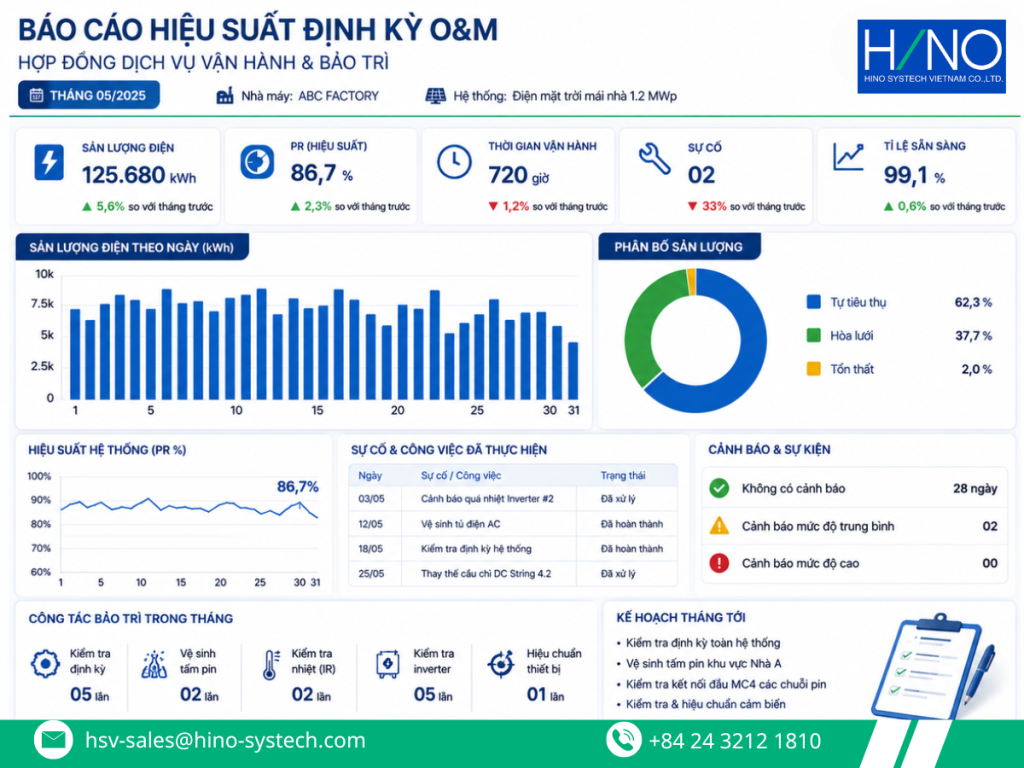

Một hợp đồng O&M có chỉ tiêu hiệu suất nhưng không có hệ thống đo lường độc lập thì chỉ tiêu đó không kiểm chứng được. Chủ đầu tư chỉ có thể tin vào báo cáo do chính nhà thầu lập ra. Đây là xung đột lợi ích mang tính cấu trúc, tồn tại trong phần lớn hợp đồng O&M hiện nay tại Việt Nam.

SCADA, EMS và OCC hỗ trợ đội ngũ O&M như thế nào

  • SCADA: thu thập dữ liệu và điều khiển giám sát ở cấp thiết bị và cấp hệ thống. Đây là nguồn dữ liệu gốc cho mọi phân tích tiếp theo.
  • EMS: tổng hợp dữ liệu tiêu thụ theo khu vực, dây chuyền và ca sản xuất, làm cơ sở phân bổ chi phí và phát hiện bất thường.
  • OCC: trung tâm điều hành tập trung, giám sát nhiều điểm hoặc nhiều nhà máy trên cùng một giao diện.

Ba hệ thống này thay đổi bản chất công việc theo ba cách. Cảnh báo đến trước sự cố thay vì sau. Nguyên nhân được khoanh vùng trước khi kỹ sư đến hiện trường, rút ngắn thời gian khắc phục. Báo cáo hiệu suất sinh ra từ dữ liệu máy, không phụ thuộc ghi chép thủ công.

Kết nối thiết bị thế hệ cũ và nghĩa vụ duy trì dữ liệu với EVN

Trở ngại thực tế lớn nhất là sự pha trộn thiết bị trong nhà máy: máy Nhật từ thập niên 1990, biến tần châu Âu mới lắp, đồng hồ đo điện nhiều xuất xứ, PLC của nhiều hãng. Đây là bài toán giao thức truyền thông, xử lý được qua Modbus TCP/IP và IEC 60870-5-104. Thiết bị cũ không nhất thiết phải thay mới để tham gia hệ thống giám sát: bổ sung một lớp thu thập dữ liệu trung gian thường đủ để giữ nguyên máy móc hiện hữu.

Với hệ thống điện mặt trời mái nhà tự sản xuất tự tiêu thụ từ 100 kW trở lên, Nghị định 58/2025/NĐ-CP và Quyết định 378/QĐ-EVN ngày 12/3/2025 yêu cầu truyền dữ liệu vận hành thời gian thực và nhận lệnh điều khiển từ EVN. Nghĩa vụ này không kết thúc tại thời điểm nghiệm thu hòa lưới mà phải duy trì liên tục, nên việc theo dõi tình trạng kết nối, xử lý gián đoạn đường truyền và duy trì cấu hình đúng sau mỗi lần thay đổi thiết bị thuộc phạm vi O&M chứ không thuộc phạm vi lắp đặt.

Chi phí O&M được cấu thành từ đâu và cách đánh giá báo giá

Sáu yếu tố quyết định đơn giá hợp đồng O&M

Yếu tốMức tác độngCâu hỏi cần làm rõ với nhà thầu
Phạm vi hạng mụcCaoPhụ lục liệt kê bao nhiêu thiết bị, có bao gồm hệ thống giám sát không
Tần suất hiện trườngCaoBao nhiêu lượt mỗi tháng, có bao gồm kiểm tra đột xuất không
Cam kết thời gian phản hồiCaoBao lâu kể từ khi báo sự cố, có phân biệt trong và ngoài giờ hành chính không
Bao gồm vật tư hay khôngTrung bình đến caoVật tư tiêu hao có trong giá không, ngưỡng nào phải báo riêng
Yêu cầu giám sát từ xaTrung bìnhCó nền tảng theo dõi liên tục hay chỉ báo cáo sau mỗi lượt hiện trường
Quy mô và khoảng cáchTrung bìnhChi phí di chuyển tính trong giá hay tính riêng

Nguyên tắc: so sánh trên cùng một phạm vi, không so sánh trên tổng giá. Một báo giá thấp hơn đáng kể thường tương ứng với phạm vi hẹp hơn, tần suất hiện trường thấp hơn, hoặc không bao gồm giám sát từ xa.

Đối chiếu chi phí O&M với tổn thất do gián đoạn vận hành

Cách thuyết phục nhất để phòng tài chính phê duyệt ngân sách O&M là quy đổi rủi ro sang giá trị tiền. Giả sử một hệ thống điện mặt trời mái nhà 1.000 kWp tại khu vực phía Nam, sản lượng ngày trung bình quy ước 4,0 kWh trên mỗi kWp, tương đương 4.000 kWh mỗi ngày. Toàn bộ sản lượng phát ra trong khoảng 6h00 đến 17h30, nằm trọn trong khung giờ bình thường theo Quyết định 963/QĐ-BCT.

4.000 kWh × 1.811 đồng ≈ 7,2 triệu đồng mỗi ngày

Nếu một lỗi biến tần không được phát hiện trong 7 ngày do không có giám sát từ xa, tổn thất ước tính khoảng 50 triệu đồng, chưa tính chi phí sửa chữa và phần điện phải mua bù nếu sự cố kéo dài sang khung giờ cao điểm.

Đây là phép tính minh họa dựa trên giả định về bức xạ, tỷ lệ tự tiêu thụ và cấp điện áp đấu nối. Con số thực tế phụ thuộc vị trí lắp đặt và biểu giá áp dụng cho từng doanh nghiệp. Hino Systech Việt Nam không cam kết mức tiết kiệm cụ thể khi chưa khảo sát thực địa.

Bảy tiêu chí lựa chọn đơn vị cung cấp dịch vụ O&M

Danh mục dưới đây có thể chuyển trực tiếp cho bộ phận mua hàng làm cơ sở đánh giá nhà thầu.

  1. Năng lực kỹ thuật kiểm chứng được: yêu cầu danh sách dự án đã triển khai kèm quy mô và loại hình hệ thống, không chấp nhận mô tả chung chung.
  2. Đội ngũ kỹ sư cơ hữu: xác định rõ nhân sự thực hiện là nhân viên của đơn vị hay nhà thầu phụ.
  3. Nền tảng giám sát độc lập: nhà thầu có hệ thống theo dõi riêng hay chỉ dựa vào phần mềm của hãng thiết bị. Đây là yếu tố phân biệt lớn nhất về năng lực bảo trì dự đoán.
  4. Cam kết thời gian phản hồi bằng văn bản, nêu rõ ngưỡng theo từng cấp độ sự cố, phân biệt trong và ngoài giờ hành chính.
  5. Khả năng làm việc với thiết bị đa hãng: nhà máy hiếm khi chỉ dùng một thương hiệu.
  6. Quy trình báo cáo và quyền sở hữu dữ liệu: dữ liệu vận hành phải thuộc về chủ đầu tư, không thuộc về nhà thầu, và phải được bàn giao đầy đủ khi kết thúc hợp đồng.
  7. Tính liên tục của tổ chức: với hợp đồng nhiều năm, năng lực tài chính và thời gian hoạt động của nhà thầu là yếu tố rủi ro thực tế.

Năng lực triển khai O&M dựa trên dữ liệu của Hino Systech Việt Nam

Công ty TNHH Hino Systech Việt Nam là doanh nghiệp 100% vốn Nhật Bản, thành lập ngày 30/06/2015 tại Hà Nội, vốn đầu tư 1.000.000 USD, trực thuộc Hino Systech Corporation — công ty mẹ tại Nhật Bản thành lập năm 1950, hoạt động trong lĩnh vực tự động hóa quá trình và tự động hóa nhà máy. Đội ngũ kỹ sư được đào tạo bài bản tại Nhật Bản. Phạm vi dịch vụ đăng ký bao gồm tư vấn thiết kế, phát triển hệ thống, sản xuất chế tạo, kiểm tra vận hành và bảo trì — trong đó hai hạng mục cuối chính là hai cấu phần của O&M.

Dự án tiêu biểu đã triển khai

Dự ánKhu vựcCông suấtPhạm vi
LuxShare ICTBắc Giang20,048 MWpHệ thống C&I quy mô lớn, hoàn thành 2023
Best PacificHải Dương6 MWpGiám sát và điều khiển điện mặt trời áp mái, 2024
VikohasanHà Nam3.200 kWpKết nối dữ liệu lên RMCS của EVN
THKBắc Ninh2.485 kWpPhần mềm giám sát, ứng dụng điều khiển và giao diện web, 2023
Long ĐứcĐồng Nai2.400 kWpGiám sát và điều khiển tại phòng điều khiển trung tâm, 2023
FinetekDuy Tiên, Hà Nam1.600 kWpKết nối dữ liệu lên RMCS của EVN
TMVNNinh Bình1.375 kWpKết nối dữ liệu lên RMCS của EVN
SapporoLong An706,32 kWpTủ điều khiển và hệ thống SCADA tại nhà máy bia, 2024

Tính đến thời điểm lập danh sách, Hino Systech Việt Nam có 15 hệ thống đã kết nối thành công lên hệ thống RMCS của EVN và 1 hệ thống đang trong quá trình kết nối. Danh sách đầy đủ xem tại trang dự án.

Nhóm giải pháp đã triển khai gồm: giám sát hệ thống điện mặt trời áp mái, chống phát ngược lên lưới, vận hành song song với máy phát, điều khiển tập trung điện mặt trời, đảm bảo hệ số công suất nhà máy, ổn định điện áp và tần số lưới.

Liên hệ Hino Systech Việt Nam để khảo sát hiện trạng hệ thống

Mỗi tháng vận hành mà không có dữ liệu là một tháng không thể biết hệ thống đang mất bao nhiêu. Tổn thất do suy giảm hiệu suất không tạo ra tiếng động, không kích hoạt cảnh báo, và chỉ hiện ra trên hóa đơn điện dưới dạng một con số cao hơn dự kiến mà không ai giải thích được. Điểm khởi đầu không phải là ký hợp đồng, mà là biết chính xác hệ thống hiện tại đang ở đâu.

  • Đánh giá hiện trạng hạ tầng dữ liệu và khả năng giám sát của hệ thống đang vận hành.
  • Xác định các điểm mù trong theo dõi vận hành, nơi tổn thất phát sinh mà không được ghi nhận.
  • Kiểm tra tình trạng kết nối dữ liệu với hệ thống của EVN theo Quyết định 378/QĐ-EVN.
  • Tư vấn phương án kết nối thiết bị hiện hữu, kể cả máy móc thế hệ cũ.
Kênh liên hệThông tin
Websitehino-systechvn.com
Nền tảng giám sát vận hànhocc.hino-systechvn.com
Trụ sởÔ số 1 và ô số 2, Tầng 13, Tòa nhà PV Oil, 148 Hoàng Quốc Việt, Phường Nghĩa Đô, Thành phố Hà Nội
Giờ làm việcThứ Hai đến thứ Sáu: 8h00 – 17h30 · Thứ Bảy: 8h00 – 12h00

Câu hỏi thường gặp về O&M

O&M là viết tắt của từ gì

O&M là viết tắt của Operation and Maintenance, nghĩa là vận hành và bảo trì. Thuật ngữ chỉ toàn bộ hoạt động duy trì một hệ thống kỹ thuật ở trạng thái hoạt động đúng thiết kế trong vòng đời sử dụng.

O&M khác gì với bảo trì thông thường

Bảo trì thông thường chỉ bao gồm phần Maintenance, tức can thiệp kỹ thuật theo lịch hoặc khi có sự cố. O&M bao gồm thêm phần Operation: giám sát, điều độ vận hành và báo cáo hiệu suất liên tục dựa trên dữ liệu.

Hệ thống điện mặt trời mái nhà có bắt buộc phải có hợp đồng O&M không

Quy định hiện hành không bắt buộc ký hợp đồng O&M. Tuy nhiên hệ thống từ 100 kW trở lên phải duy trì kết nối dữ liệu với EVN trong suốt quá trình vận hành theo Nghị định 58/2025/NĐ-CP và Quyết định 378/QĐ-EVN, và nghĩa vụ này trên thực tế thuộc phạm vi O&M.

Thiết bị và máy móc đời cũ có đưa vào hệ thống giám sát phục vụ O&M được không

Trong nhiều trường hợp là có, thông qua lớp thu thập dữ liệu trung gian sử dụng giao thức như Modbus TCP/IP. Khả năng thực hiện phụ thuộc vào cổng giao tiếp sẵn có của thiết bị và cần xác định qua khảo sát thực tế.
