Thủ tục đấu nối điện mặt trời mái nhà 2026

October 12, 2026 · Hưng Nguyễn · Tin tức ngành

Thủ tục đấu nối điện mặt trời mái nhà 2026: Nhà máy cần làm gì theo từng cấp điện áp?

Khi lên kế hoạch bán điện dư, nhiều nhà máy bắt đầu bằng câu hỏi: “Hệ thống bao nhiêu kW thì phải làm thủ tục gì?”. Theo quy định sửa đổi năm 2026, câu hỏi đúng hơn là: hệ thống đấu nối ở cấp điện áp nào, và có bán điện dư lên lưới hay không.

Trả lời được hai câu này, nhà máy sẽ biết mình cần thông báo hay đăng ký, nộp ở đâu, và phải lắp thêm thiết bị gì. Bối cảnh chính sách bán điện dư được trình bày trong bài [Bán điện mặt trời mái nhà dư 50%].

Thủ tục phụ thuộc vào cấp điện áp và việc bán điện dư

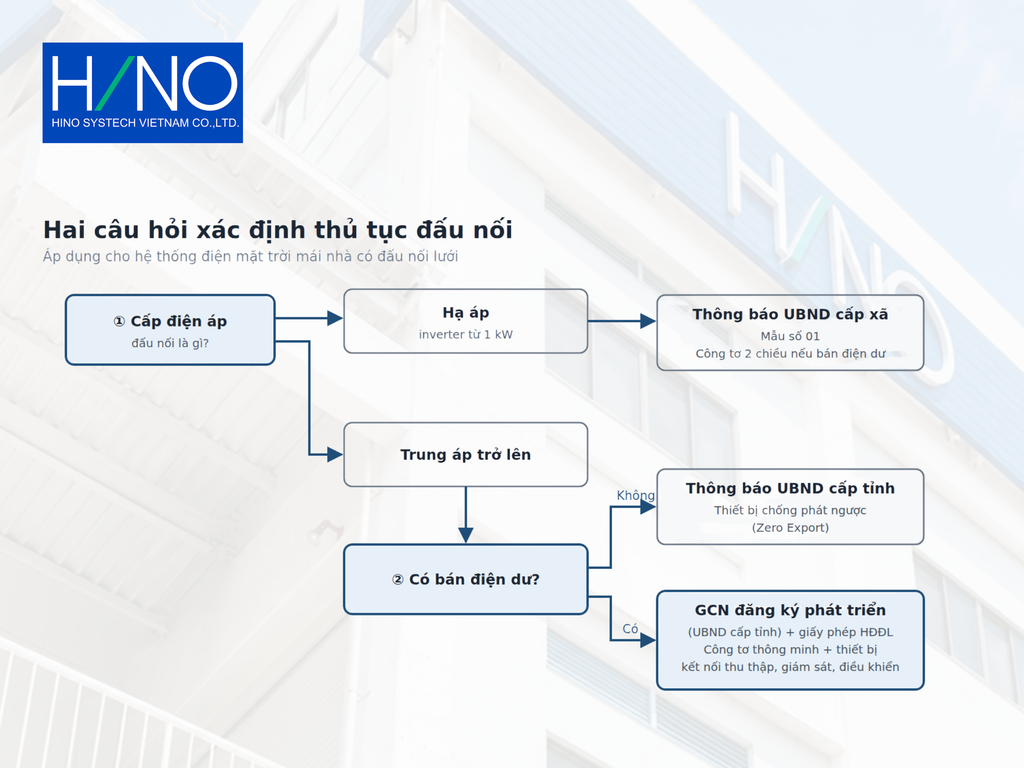

Có ba trường hợp chính với hệ thống có đấu nối lưới:

  1. Đấu nối hạ áp (có hoặc không bán điện dư)
  2. Đấu nối trung áp, không bán điện dư
  3. Đấu nối trung áp trở lên, có bán điện dư

Phần lớn nhà máy trong khu công nghiệp nhận điện qua trạm biến áp riêng, tức đấu nối trung áp. Nếu muốn bán điện dư, nhà máy thuộc trường hợp thứ ba, với yêu cầu đầy đủ nhất.

Đấu nối hạ áp

  • Thủ tục: hệ thống có inverter từ 1 kW trở lên thực hiện thông báo đến UBND cấp xã theo Mẫu số 01.
  • Thiết bị: không bắt buộc trang bị công tơ thông minh. Nếu bán điện dư, công tơ hai chiều được lắp theo thỏa thuận giữa bên mua và bên bán.
  • Lưu ý vận hành: dù không bắt buộc thiết bị giám sát, hệ thống vẫn cần tự giới hạn xả lưới đúng mức đã thỏa thuận.

Đấu nối trung áp, không bán điện dư

  • Thủ tục: thông báo cho UBND cấp tỉnh.
  • Thiết bị: lắp thiết bị chống phát ngược lên hệ thống điện quốc gia (Zero Export).
  • Ý nghĩa: nhà máy chỉ tự dùng điện mặt trời; phần dư bị cắt bớt tại inverter. Đây là trường hợp phổ biến của các hệ thống lắp trước khi có cơ chế bán điện dư mới.

Đấu nối trung áp trở lên, có bán điện dư

Giấy chứng nhận đăng ký phát triển nguồn điện

Nhà máy thực hiện thủ tục cấp Giấy chứng nhận đăng ký phát triển nguồn điện mặt trời mái nhà do UBND cấp tỉnh cấp. Hồ sơ thường gồm thông tin dự án, thiết kế lắp đặt và các giấy tờ liên quan đến công trình; danh mục cụ thể cần đối chiếu với hướng dẫn của địa phương.

Giấy phép hoạt động điện lực

Tổ chức bán điện dư vẫn phải thực hiện thủ tục cấp giấy phép hoạt động điện lực, trừ các trường hợp được miễn theo quy định. Sau đó, nhà máy ký hợp đồng mua bán điện dư với đơn vị điện lực, trong đó có tỷ lệ bán đã thỏa thuận.

Thiết bị kết nối hệ thống thu thập, giám sát, điều khiển

Hệ thống bắt buộc lắp đặt thiết bị, phương tiện kết nối với hệ thống thu thập, giám sát, điều khiển của cấp điều độ, kèm công tơ đo đếm thông minh. Đây là phần hạ tầng mà Gateway Box và đường truyền SCADA đảm nhận, được giải thích chi tiết trong bài [Gateway Box và SCADA điện mặt trời].

Bảng tổng hợp thủ tục và thiết bị

Trường hợpThủ tục hành chínhThiết bị bắt buộc
Hạ áp (inverter từ 1 kW)Thông báo UBND cấp xã (Mẫu số 01)Không bắt buộc công tơ thông minh; công tơ hai chiều nếu bán điện dư
Trung áp, không bán điện dưThông báo UBND cấp tỉnhThiết bị chống phát ngược (Zero Export)
Trung áp trở lên, có bán điện dưGiấy chứng nhận đăng ký phát triển (UBND cấp tỉnh) + giấy phép hoạt động điện lực (trừ trường hợp được miễn)Công tơ thông minh + thiết bị kết nối hệ thống thu thập, giám sát, điều khiển

Quy trình triển khai cho nhà máy

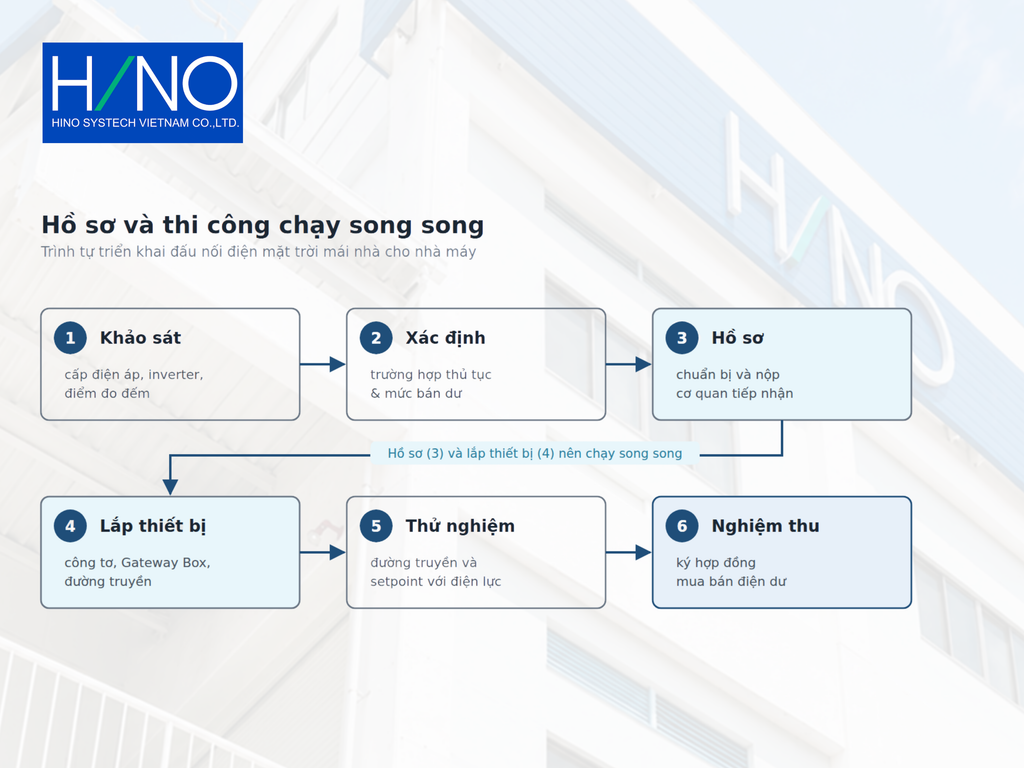

Thủ tục hành chính và hạ tầng kỹ thuật nên chạy song song để không bị chờ nhau. Một trình tự triển khai thực tế:

  1. Khảo sát hiện trạng: cấp điện áp đấu nối, inverter hiện có, vị trí đo đếm, phụ tải cuối tuần.
  2. Xác định trường hợp thủ tục theo bảng trên và mức bán điện dư dự kiến.
  3. Chuẩn bị hồ sơ và nộp cho cơ quan tiếp nhận.
  4. Lắp đặt thiết bị: công tơ, Gateway Box, đường truyền tới cấp điều độ.
  5. Thử nghiệm đường truyền và setpoint cùng đơn vị điện lực.
  6. Nghiệm thu và ký hợp đồng mua bán điện dư.

Hino Systech hỗ trợ phần hạ tầng kỹ thuật

Hồ sơ hành chính đi qua cơ quan nhà nước, nhưng phần thiết bị và đường truyền thường quyết định tiến độ nghiệm thu. Hino Systech, đơn vị tích hợp hệ thống theo tiêu chuẩn kỹ thuật Nhật Bản, đảm nhận phần này: khảo sát điểm đấu nối, cấu hình Gateway Box, kết nối đường truyền SCADA và hỗ trợ thử nghiệm cùng điện lực.

Dữ liệu vận hành được đưa về hệ thống giám sát tập trung OCC, làm nền cho các lần đàm phán tăng tỷ lệ bán điện sau này (xem bài [Giám sát năng lượng OCC và tối ưu ROI]).

Khảo sát điểm đấu nối trước khi làm hồ sơ

Biết rõ cấp điện áp, thiết bị hiện có và hạng mục còn thiếu giúp hồ sơ và thi công chạy cùng lúc. Kỹ sư Hino Systech có thể khảo sát tại nhà máy và lập danh mục thiết bị cần bổ sung. Liên hệ để đặt lịch khảo sát kỹ thuật.

Câu hỏi thường gặp

1. Nhà máy đang chạy Zero Export, muốn bán điện dư có phải làm lại thủ tục không? Có. Khi chuyển từ không bán sang có bán điện dư ở cấp trung áp, nhà máy chuyển sang trường hợp phải có Giấy chứng nhận đăng ký phát triển và bổ sung thiết bị kết nối với cấp điều độ.

2. Nộp hồ sơ ở đâu? Hạ áp thông báo tới UBND cấp xã. Trung áp thông báo hoặc đăng ký tại UBND cấp tỉnh, tùy có bán điện dư hay không.

3. Có cần giấy phép hoạt động điện lực không? Tổ chức bán điện dư phải thực hiện thủ tục này, trừ các trường hợp được miễn theo quy định. Nên xác nhận với Sở Công Thương tại địa phương.

4. Hệ thống hạ áp có cần Gateway Box không? Quy định không bắt buộc thiết bị giám sát với đấu nối hạ áp. Tuy vậy, nếu bán điện dư theo một mức đã thỏa thuận, hệ thống vẫn cần cách giới hạn xả lưới chính xác.

5. Làm thủ tục và thi công có thể tiến hành cùng lúc không? Nên như vậy. Khảo sát và thiết kế kỹ thuật là đầu vào cho hồ sơ, còn việc lắp thiết bị và thử đường truyền quyết định thời điểm nghiệm thu.
