Chi phí triển khai SCADA tại Việt Nam: Bảng giá & quy trình
October 23, 2026 · Hưng Nguyễn · Uncategorized
Chi phí triển khai SCADA tại Việt Nam thường dao động từ 150–400 triệu đồng cho hệ thống dưới 100 I/O, 400 triệu–1,5 tỷ đồng cho hệ thống 100–500 I/O và từ 1,5 tỷ đồng trở lên với hệ thống lớn hoặc đa site. Thời gian thực hiện có thể kéo dài từ 3 đến 18 tháng, tùy quy mô và mức độ tích hợp. Vậy ngân sách SCADA được tính như thế nào? Bài viết dưới đây giúp doanh nghiệp dự trù chi phí, hiểu rõ các hạng mục đầu tư và nắm được quy trình triển khai từ khảo sát đến nghiệm thu.

Tổng quan chi phí và tiến độ SCADA
Khi lựa chọn hệ thống SCADA, doanh nghiệp cần xem xét cả chi phí đầu tư lẫn hiệu quả vận hành lâu dài. Tuy nhiên, báo giá giữa các nhà cung cấp có thể chênh lệch đáng kể do phạm vi công việc khác nhau.
Chẳng hạn, một báo giá có thể chỉ bao gồm phần mềm và lập trình. Trong khi đó, báo giá khác đã tính cả PLC, tủ điều khiển, server, mạng và đào tạo. Vì vậy, cần so sánh các hạng mục trên cùng một cơ sở trước khi phê duyệt ngân sách.

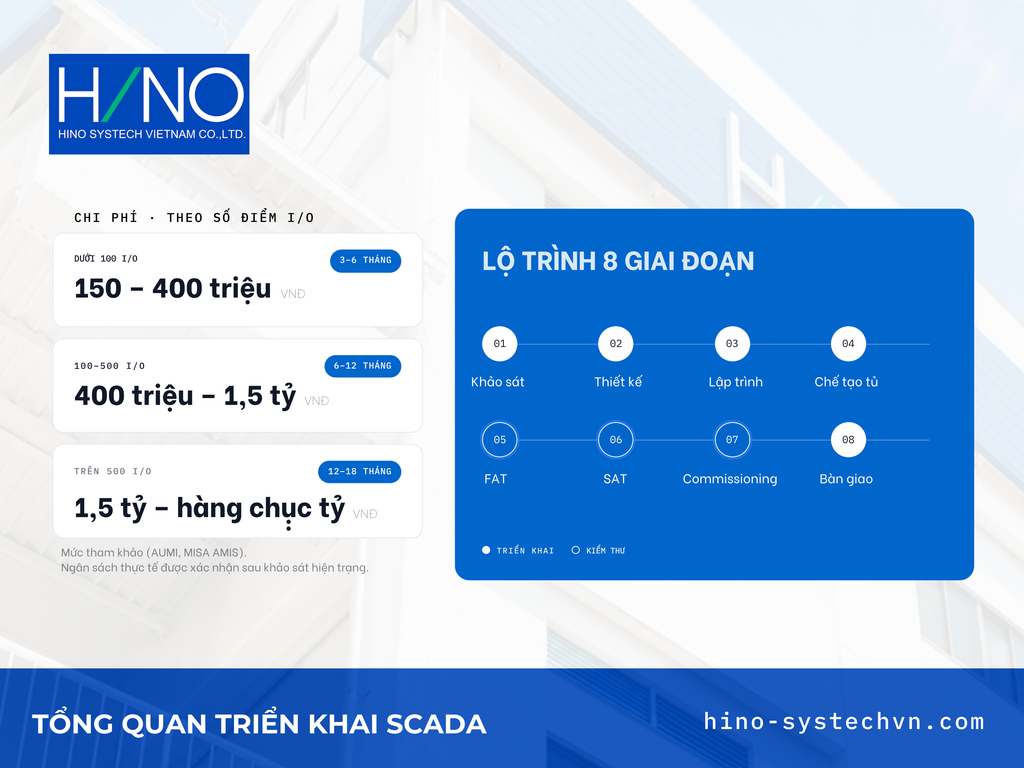

Chi phí triển khai SCADA tại Việt Nam dao động bao nhiêu theo quy mô I/O?
Chi phí triển khai SCADA phụ thuộc chủ yếu vào số điểm I/O, số lượng thiết bị, mức độ tích hợp và yêu cầu dự phòng. I/O là các tín hiệu đầu vào, đầu ra mà hệ thống cần thu thập hoặc điều khiển.
Theo các mức giá tham khảo được tổng hợp từ AUMI và MISA AMIS, doanh nghiệp có thể dùng bảng sau để lập ngân sách sơ bộ.
| Quy mô hệ thống | Số điểm I/O | Chi phí tham khảo |
|---|---|---|
| Nhỏ | Dưới 100 | 150–400 triệu đồng |
| Trung bình | 100–500 | 400 triệu–1,5 tỷ đồng |
| Lớn hoặc đa site | Trên 500 | Từ 1,5 tỷ đến hàng chục tỷ đồng |
Lưu ý: Đây là mức tham khảo thị trường, không phải báo giá cố định. Chi phí thực tế cần được xác nhận sau khi khảo sát và thống nhất phạm vi dự án.
Ngoài số lượng I/O, doanh nghiệp cần kiểm tra những hạng mục đã bao gồm trong báo giá:
- Phần cứng: PLC, module I/O, cảm biến và gateway.
- Tủ điện: chế tạo mới hoặc cải tạo tủ hiện hữu.
- Hạ tầng mạng: switch công nghiệp, cáp quang và thiết bị bảo mật.
- Phần mềm: license SCADA, historian, HMI và báo cáo.
- Dịch vụ kỹ thuật: thiết kế, lập trình, FAT, SAT, commissioning và đào tạo.
- Hậu mãi: bảo hành, bảo trì và hỗ trợ kỹ thuật.
Nhờ danh sách này, doanh nghiệp có thể so sánh báo giá chính xác hơn, thay vì chỉ nhìn vào tổng số tiền.
Hệ thống dưới 100 I/O cần ngân sách bao nhiêu?
Với hệ thống dưới 100 I/O, chi phí tham khảo thường nằm trong khoảng 150–400 triệu đồng. Quy mô này phù hợp với một dây chuyền sản xuất, trạm bơm hoặc hệ thống cần giám sát tập trung.
Ở dự án nhỏ, chi phí lập trình và thiết kế vẫn chiếm tỷ trọng đáng kể. Dù số lượng thiết bị không nhiều, hệ thống vẫn cần màn hình HMI, cảnh báo, cấu hình dữ liệu và kiểm thử.
Doanh nghiệp có thể tối ưu ngân sách bằng cách:
- Tận dụng PLC và thiết bị hiện hữu nếu chúng đáp ứng yêu cầu.
- Chỉ đưa vào hệ thống những điểm đo thực sự cần thiết.
- Giới hạn số màn hình và báo cáo theo nhu cầu vận hành.
- Chọn license có khả năng mở rộng phù hợp với kế hoạch phát triển.
Tuy nhiên, không nên chọn phần mềm chỉ vì giá ban đầu thấp. Nếu giới hạn tag quá sát nhu cầu, doanh nghiệp có thể phải mua thêm license khi mở rộng. Vì vậy, hãy kiểm tra chi phí nâng cấp và khả năng tích hợp thiết bị mới ngay từ đầu.
Dự án 100–500 I/O bao gồm những hạng mục chi phí nào?
Hệ thống 100–500 I/O thường có chi phí tham khảo từ 400 triệu đến 1,5 tỷ đồng. Đây là quy mô phù hợp với nhà máy cần giám sát nhiều dây chuyền hoặc tổng hợp dữ liệu từ nhiều tủ điều khiển.
Các hạng mục chính gồm:
- Thiết bị hiện trường: PLC, module I/O, gateway và đồng hồ đo.
- Mạng công nghiệp: switch, cáp quang và thiết bị bảo mật.
- Hạ tầng SCADA: server, historian và trạm vận hành HMI.
- Phần mềm: license theo tag, server, client hoặc thuê bao.
- Kỹ thuật: thiết kế kiến trúc, lập trình, cảnh báo và báo cáo.
- Kiểm thử: FAT, SAT, commissioning và đào tạo vận hành.
Ngoài ra, doanh nghiệp nên chú ý đến quản lý cảnh báo (alarm management). Nếu cảnh báo quá nhiều hoặc không được phân cấp, người vận hành có thể bỏ qua những sự cố quan trọng.
Với dự án cần tích hợp EMS, MES hoặc ERP, hãy yêu cầu nhà cung cấp mô tả rõ dữ liệu cần trao đổi, giao thức kết nối và phạm vi kiểm thử. Cách này giúp hạn chế chi phí phát sinh sau khi triển khai.
Hệ thống trên 500 I/O và đa site ước tính chi phí thế nào?
Với hệ thống trên 500 I/O hoặc nhiều địa điểm, ngân sách có thể từ 1,5 tỷ đến hàng chục tỷ đồng. Mức chênh lệch phụ thuộc vào kiến trúc hệ thống, số lượng site và yêu cầu vận hành liên tục.
Chẳng hạn, một nhà máy có sẵn hạ tầng mạng sẽ có cấu trúc chi phí khác với hệ thống cần giám sát nhiều nhà máy từ trung tâm điều khiển tập trung (OCC).
Các hạng mục thường gặp gồm server dự phòng, hệ thống lưu trữ dữ liệu, nhiều trạm vận hành và đường truyền giữa các site. Bên cạnh đó, doanh nghiệp cần tính đến phân vùng mạng, phân quyền truy cập, sao lưu và khôi phục dữ liệu.
Để dễ quản lý ngân sách, nên tách chi phí thành hai phần:
- Chi phí trung tâm: server, OCC, license nền tảng và thiết kế kiến trúc.
- Chi phí theo site: thiết bị hiện trường, tủ điều khiển, gateway, đường truyền và lắp đặt.
Theo cách tính này, doanh nghiệp có thể triển khai theo từng giai đoạn. Trước tiên, hãy chọn một số site đại diện để thử nghiệm. Sau khi chuẩn hóa cấu hình, việc mở rộng sang các site còn lại sẽ thuận lợi hơn.
Chi phí CAPEX và OPEX nên tách riêng như thế nào?
CAPEX là chi phí đầu tư ban đầu, còn OPEX là chi phí vận hành định kỳ. Việc phân biệt hai nhóm giúp doanh nghiệp đánh giá tổng chi phí sở hữu (TCO), thay vì chỉ so sánh giá mua ban đầu.
| Nhóm chi phí | Hạng mục phổ biến |
|---|---|
| CAPEX | Phần cứng, tủ điện, server và mạng OT |
| CAPEX | License vĩnh viễn, thiết kế và lập trình |
| CAPEX | FAT, SAT, commissioning và đào tạo ban đầu |
| OPEX | Thuê bao phần mềm và lưu trữ cloud |
| OPEX | Bảo trì, hiệu chuẩn và thay thế linh kiện |
| OPEX | Đường truyền, hỗ trợ kỹ thuật và nâng cấp |
Theo MISA AMIS, chi phí bảo trì có thể được ước tính ở mức 15–20% giá trị đầu tư ban đầu mỗi năm. Tuy nhiên, tỷ lệ thực tế phụ thuộc vào phạm vi dịch vụ và khả năng tự bảo trì của đội ngũ nhà máy.
Vì vậy, doanh nghiệp nên lập bảng TCO tối thiểu 5 năm. Bảng này cần thể hiện chi phí đầu tư năm đầu, chi phí vận hành từng năm và ngân sách dự kiến cho mở rộng hệ thống.
Những yếu tố nào làm tăng hoặc giảm chi phí triển khai SCADA?
Có bảy yếu tố chính ảnh hưởng đến chi phí triển khai SCADA: số I/O, tình trạng thiết bị hiện hữu, giao thức truyền thông, license, số site, yêu cầu dự phòng và phạm vi chế tạo tủ.
| Yếu tố | Có thể tăng chi phí khi | Có thể tối ưu khi |
|---|---|---|
| Số I/O và tag | Thu thập quá nhiều dữ liệu không cần thiết | Chọn điểm đo theo mục tiêu vận hành |
| Thiết bị hiện hữu | PLC cũ, thiếu bản vẽ hoặc mã nguồn | Tận dụng thiết bị còn đáp ứng yêu cầu |
| Giao thức | Cần driver hoặc gateway riêng | Ưu tiên giao thức mở tương thích |
| License | Mua dư dung lượng hoặc khó mở rộng | Chọn gói phù hợp với kế hoạch 3–5 năm |
| Số site | Địa điểm xa, khó tiếp cận | Chuẩn hóa cấu hình và quy trình theo site |
| Dự phòng | Dự phòng toàn bộ hệ thống | Ưu tiên thành phần quan trọng |
| Tủ điều khiển | Phải thay mới hoặc cải tạo lớn | Tận dụng tủ hiện hữu đạt yêu cầu |
Ngoài các yếu tố trên, dữ liệu khảo sát không đầy đủ cũng có thể làm tăng ngân sách. Ví dụ, bản vẽ không khớp thực tế hoặc chương trình PLC bị thiếu sẽ khiến đội kỹ thuật phải kiểm tra thêm tại hiện trường.
Do đó, khảo sát kỹ và chốt phạm vi trước khi thiết kế là cách quan trọng để kiểm soát chi phí.
Tích hợp thiết bị cũ và giao thức độc quyền ảnh hưởng ra sao?
Tích hợp thiết bị cũ thường làm tăng khối lượng kỹ thuật. Nguyên nhân là PLC hoặc thiết bị đo có thể không hỗ trợ giao thức tiêu chuẩn, thiếu tài liệu hoặc không còn mã nguồn chương trình.
Thông thường, doanh nghiệp có thể cân nhắc ba phương án:
- Giữ PLC hiện hữu: bổ sung module truyền thông hoặc gateway nếu thiết bị vẫn hoạt động ổn định.
- Bổ sung điểm đo: sử dụng cảm biến hoặc đồng hồ đo riêng khi không thể can thiệp vào bộ điều khiển.
- Thay PLC: áp dụng khi thiết bị đã lỗi thời, khó bảo trì hoặc thường xuyên gây dừng máy.
Trong đó, các giao thức như Modbus TCP/RTU và IEC 60870-5-104 có thể hỗ trợ kết nối giữa những thiết bị tương thích. Tuy nhiên, khả năng tích hợp cần được kiểm tra theo model và cấu hình thực tế.

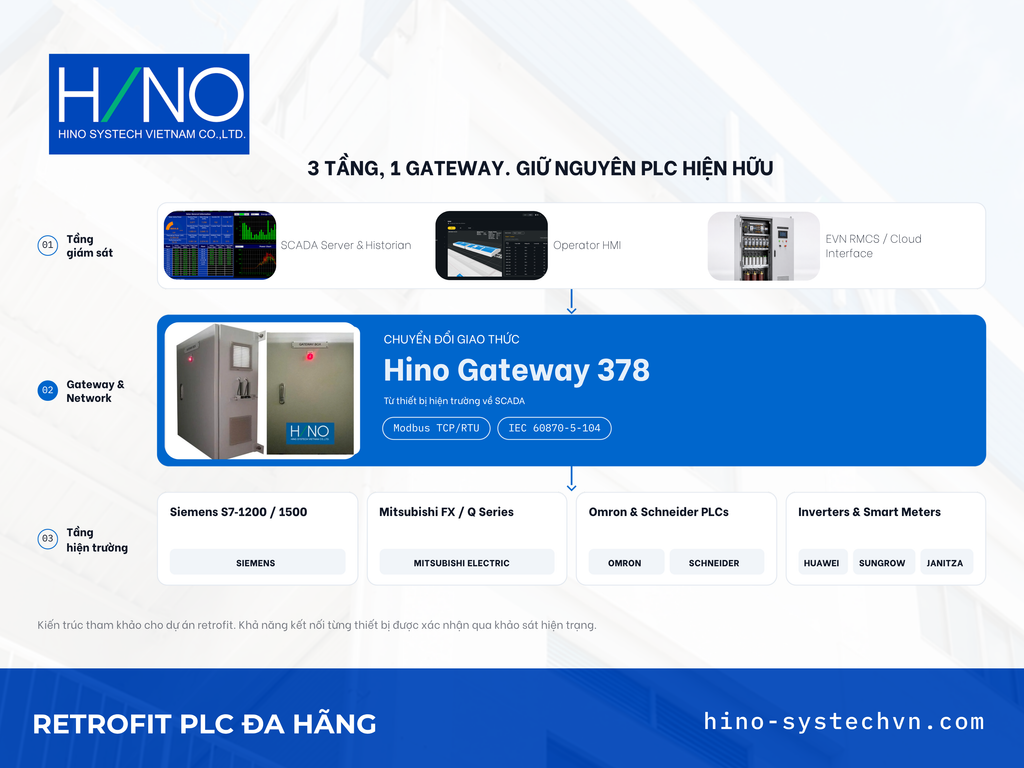

Sơ đồ tích hợp thiết bị nhiều hãng qua gateway vào SCADA
Với các dự án điện mặt trời, Hino Gateway 378 là một trong những giải pháp của Hino Systech Việt Nam phục vụ kết nối thiết bị và truyền dữ liệu. Doanh nghiệp nên cung cấp danh sách hãng, model, giao thức và cổng truyền thông trước khi yêu cầu báo giá. Nhờ đó, nhà tích hợp có cơ sở xác định phạm vi công việc rõ ràng hơn.
License phần mềm tính theo tag, server hay thuê bao hàng năm?
License SCADA có thể được tính theo số tag, server, client hoặc thời hạn sử dụng. Mỗi mô hình phù hợp với nhu cầu và kế hoạch đầu tư khác nhau.
| Mô hình | Cách tính | Điểm cần lưu ý |
|---|---|---|
| Theo tag | Theo số điểm dữ liệu | Chi phí tăng khi mở rộng |
| Theo server | Theo server hoặc runtime | Kiểm tra giới hạn tag đi kèm |
| Theo client | Theo số trạm hoặc người dùng | Phân biệt quyền xem và điều khiển |
| Vĩnh viễn | Thanh toán một lần | Có thể phát sinh phí hỗ trợ, nâng cấp |
| Thuê bao | Thanh toán định kỳ | Cần tính tổng phí dài hạn |
Để chọn đúng, doanh nghiệp nên so sánh ít nhất hai phương án phần mềm trên cùng phạm vi chức năng. Ngoài giá license, hãy tính chi phí hỗ trợ, nâng cấp và bổ sung người dùng trong 3–5 năm.
Đặc biệt, không nên mua license vượt xa nhu cầu hiện tại nếu chưa có kế hoạch mở rộng rõ ràng. Ngược lại, gói quá nhỏ có thể làm tăng tổng chi phí khi hệ thống phát triển.
Số site từ xa và hạ tầng truyền thông tác động thế nào đến ngân sách?
Mỗi site từ xa thường cần thiết bị thu thập dữ liệu, tủ điều khiển, đường truyền và kiểm thử tại chỗ. Vì vậy, tổng chi phí không chỉ phụ thuộc số điểm đo mà còn phụ thuộc vị trí và điều kiện triển khai.
Các phương án truyền thông phổ biến gồm:
- Ethernet và cáp quang nội bộ: phù hợp với các thiết bị trong cùng nhà máy.
- Cáp quang thuê riêng: phù hợp với site cần kết nối ổn định, nhưng có phí định kỳ.
- 4G: triển khai nhanh cho địa điểm phân tán, cần tính phí dữ liệu và phương án dự phòng.
- Radio: có thể phù hợp với khu vực thiếu hạ tầng viễn thông, sau khi khảo sát đường truyền.
Ngoài ra, hệ thống nên có cơ chế lưu dữ liệu cục bộ khi mất kết nối và đồng bộ lại khi đường truyền phục hồi. Điều này giúp giảm nguy cơ thiếu dữ liệu trong báo cáo vận hành.
Để tối ưu chi phí đa site, doanh nghiệp nên xây dựng cấu hình mẫu cho một địa điểm trước. Sau khi kiểm thử thành công, cấu hình đó có thể được chuẩn hóa để triển khai ở các site tiếp theo.
Quy trình triển khai SCADA gồm bao nhiêu giai đoạn từ khảo sát đến nghiệm thu?
Quy trình triển khai SCADA có thể chia thành tám giai đoạn. Thời gian tham khảo dao động từ 3–6 tháng với hệ thống nhỏ, 6–12 tháng với một nhà máy và 12–18 tháng với dự án lớn hoặc đa site. Tiến độ thực tế phụ thuộc phạm vi tích hợp, thời gian cung ứng thiết bị và lịch dừng máy.
| Giai đoạn | Công việc chính | Kết quả |
|---|---|---|
| 1. Khảo sát | Kiểm tra thiết bị, bản vẽ và nhu cầu | Báo cáo khảo sát, I/O list |
| 2. Thiết kế | Xây dựng kiến trúc và phạm vi | Bản vẽ, BOQ, đặc tả chức năng |
| 3. Lập trình | Cấu hình tag, HMI và cảnh báo | Phần mềm SCADA |
| 4. Chế tạo tủ | Lắp thiết bị và đấu dây | Tủ điều khiển hoàn thiện |
| 5. FAT | Kiểm thử tại xưởng | Biên bản FAT |
| 6. Lắp đặt và SAT | Lắp thiết bị, kiểm tra tín hiệu thực | Biên bản SAT |
| 7. Commissioning | Chạy thử theo kịch bản vận hành | Biên bản chạy thử |
| 8. Đào tạo và bàn giao | Hướng dẫn vận hành, bàn giao tài liệu | Hồ sơ hoàn công, nghiệm thu |

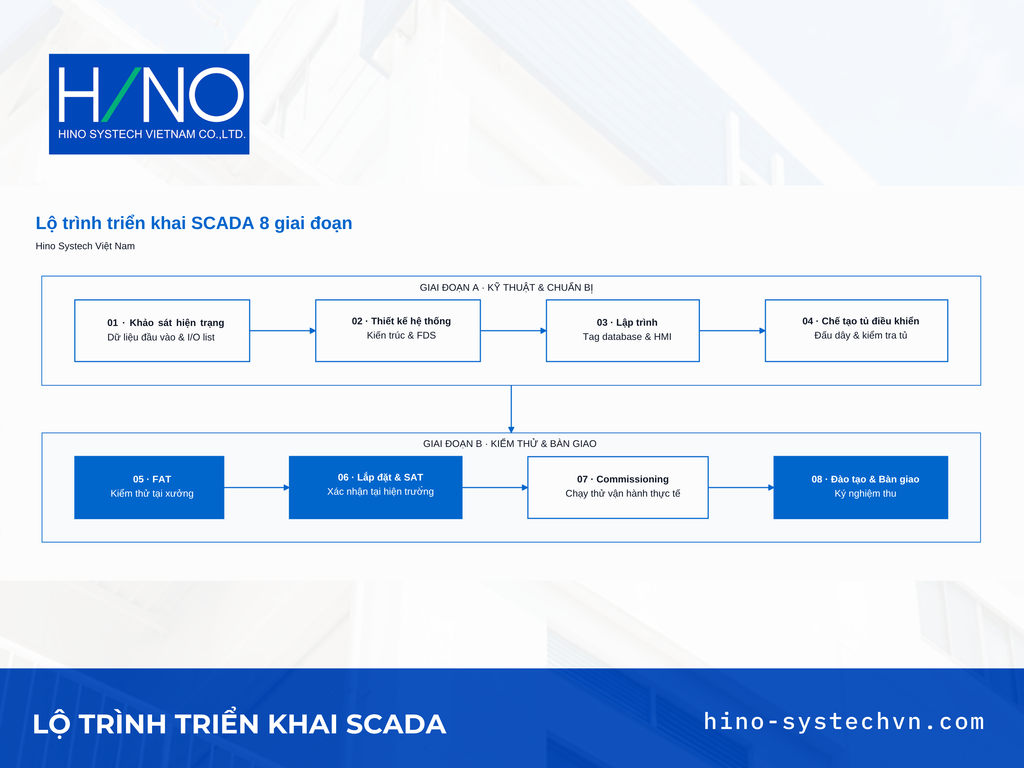

Sơ đồ quy trình triển khai SCADA gồm 8 giai đoạn
Để đảm bảo tiến độ, mỗi giai đoạn cần có đầu vào, đầu ra và tiêu chí hoàn thành rõ ràng. Đặc biệt, với nhà máy đang hoạt động, việc lắp đặt và chạy thử nên được phối hợp với lịch bảo trì hoặc thời gian dừng sản xuất đã thống nhất.
Giai đoạn khảo sát và thiết kế cần chuẩn bị dữ liệu gì?
Khảo sát là cơ sở để xác định phạm vi, dự toán và kế hoạch triển khai. Vì vậy, doanh nghiệp nên chuẩn bị các dữ liệu sau:
- Bản vẽ điện, sơ đồ công nghệ và tài liệu hiện trạng.
- Danh sách PLC, biến tần, inverter và đồng hồ đo.
- Hãng, model, giao thức và tình trạng mã nguồn của thiết bị.
- Danh sách tín hiệu cần giám sát, điều khiển và cảnh báo.
- Sơ đồ mạng cùng yêu cầu phân tách mạng OT/IT.
- Mẫu báo cáo và KPI cần theo dõi.
- Lịch bảo trì và khung thời gian có thể dừng máy.
Sau khi khảo sát, nhà tích hợp sẽ xây dựng kiến trúc hệ thống, BOQ và đặc tả chức năng. Đây là những tài liệu quan trọng để xác nhận phạm vi và làm căn cứ nghiệm thu.
Do đó, đội vận hành cần tham gia rà soát thiết kế trước khi phê duyệt. Những thay đổi lớn sau thời điểm này có thể làm phát sinh chi phí và kéo dài tiến độ.
Lập trình phần mềm và chế tạo tủ điều khiển mất bao lâu?
Thời gian lập trình và chế tạo tủ phụ thuộc số tag, số màn hình HMI, độ phức tạp của logic điều khiển và số lượng tủ cần lắp đặt. Hai công việc này có thể diễn ra song song sau khi thiết kế được phê duyệt.
Về phần mềm, đội kỹ thuật cần xây dựng cơ sở dữ liệu tag, màn hình vận hành, cảnh báo, biểu đồ xu hướng và báo cáo. Nếu hệ thống phải kết nối EMS, MES hoặc các nền tảng khác, mỗi điểm tích hợp cần được cấu hình và kiểm thử riêng.
Trong khi đó, chế tạo tủ bao gồm gia công vỏ tủ, lắp thiết bị, đấu dây, dán nhãn và kiểm tra tại xưởng. Thời gian giao hàng của PLC, thiết bị đóng cắt và switch công nghiệp cũng có thể ảnh hưởng đến tiến độ chung.
Vì vậy, doanh nghiệp nên chốt danh mục thiết bị sớm và thống nhất tiêu chí kiểm thử trước khi bước vào giai đoạn chế tạo.
FAT, SAT và commissioning khác nhau như thế nào?
FAT, SAT và commissioning là ba bước kiểm thử có mục tiêu khác nhau. Thực hiện đầy đủ giúp phát hiện lỗi sớm và giảm rủi ro khi đưa hệ thống vào vận hành.
| Tiêu chí | FAT | SAT | Commissioning |
|---|---|---|---|
| Địa điểm | Xưởng nhà tích hợp | Nhà máy | Nhà máy |
| Tín hiệu | Mô phỏng | Tín hiệu thực | Điều kiện vận hành thực tế |
| Mục tiêu | Kiểm tra phần mềm và tủ | Kiểm tra đấu nối, truyền thông | Xác nhận hệ thống vận hành ổn định |
| Kết quả | Biên bản FAT | Biên bản SAT | Biên bản chạy thử |
Cụ thể, FAT giúp phát hiện lỗi trước khi thiết bị được đưa đến nhà máy. Tiếp theo, SAT xác nhận tín hiệu thực tế khớp với I/O list và kiểm tra kết nối tại hiện trường.
Cuối cùng, commissioning kiểm tra hệ thống qua các tình huống vận hành như khởi động, dừng máy và cảnh báo sự cố. Doanh nghiệp nên thống nhất trước kịch bản kiểm thử và tiêu chí đạt để tránh tranh luận trong quá trình nghiệm thu.
Giải pháp SCADA của Hino Systech Việt Nam
Hino Systech Việt Nam cung cấp giải pháp tự động hóa công nghiệp, SCADA và tích hợp hệ thống cho nhà máy. Với nền tảng kỹ thuật Nhật Bản và đội ngũ kỹ sư tại Việt Nam, doanh nghiệp có thể đồng hành từ khâu tư vấn, thiết kế đến triển khai và hỗ trợ sau bàn giao.
Tùy yêu cầu dự án, giải pháp có thể hỗ trợ giám sát thời gian thực, điều khiển tập trung và kết nối với các hệ thống hiện hữu như EMS hoặc MES. Đối với lĩnh vực điện mặt trời, Hino Systech cũng cung cấp các giải pháp phục vụ giám sát và kết nối dữ liệu vận hành.

Hình ảnh dự án SCADA thực tế của Hino Systech Việt Nam
Để nhận dự toán phù hợp, doanh nghiệp nên chuẩn bị thông tin về quy mô hệ thống, số I/O, thiết bị hiện hữu, yêu cầu tích hợp và tiến độ mong muốn.
Liên hệ Hino Systech Việt Nam để trao đổi với đội ngũ kỹ thuật về phương án SCADA phù hợp với nhu cầu nhà máy.
FAQ về chi phí và triển khai SCADA
Có thể triển khai SCADA theo từng giai đoạn pilot trước không?
Có. Doanh nghiệp có thể bắt đầu với một dây chuyền hoặc một site đại diện. Tuy nhiên, kiến trúc tag, mạng và license nên được tính đến kế hoạch mở rộng để hạn chế việc thiết kế lại.
Chi phí bảo trì và hỗ trợ hàng năm chiếm bao nhiêu phần trăm?
Một số tài liệu tham khảo ước tính chi phí bảo trì khoảng 15–20% vốn đầu tư ban đầu mỗi năm. Dù vậy, mức thực tế phụ thuộc phạm vi dịch vụ, thiết bị và yêu cầu hỗ trợ.
SCADA on-premise và cloud khác nhau về chi phí dài hạn thế nào?
On-premise thường cần đầu tư hạ tầng tại chỗ. Ngược lại, cloud có thể giảm một phần chi phí đầu tư ban đầu nhưng phát sinh phí thuê bao và đường truyền. Doanh nghiệp nên so sánh tổng chi phí sở hữu trong nhiều năm trước khi quyết định.
Dự án retrofit hệ thống cũ cần lưu ý rủi ro downtime gì?
Trước khi thay đổi hệ thống, cần sao lưu chương trình hiện hữu và lập kế hoạch chuyển đổi. Nếu điều kiện cho phép, hãy kiểm thử trước và bố trí lắp đặt vào khung bảo trì để hạn chế ảnh hưởng đến sản xuất.
